运输投入与空间经济学

清晨五点,山里的第一车脆李已经装好。果农最关心的并不是县城离村子有多少公里,而是这车果子能不能在中午前进入冷库、运输途中会坏掉多少、收购商愿不愿意派车进村,以及雨天塌方会不会让整车货错过航班。与此同时,县里的交通部门正在讨论一条新公路:地图上只缩短了十八公里,预算却要几个亿。有人说修路能带动产业,有人担心车流根本不够,还有人发现,新路若接错了冷库和批发市场,货车虽然跑得更快,果农的收入仍可能没有变化。

这正是运输投入与空间经济学要解决的问题。要看的不是一条线铺了多少公里,而是它有没有改变人、货、企业和土地之间的连接方式。距离只是表面,起作用的是完成一次出行或物流任务的全部代价;速度只是手段,最终要看可达的岗位、顾客、供应商和公共服务增加了多少。

本章不从概念清单讲起,而是先把一趟运输拆成可以计算的账,再用重力模型和可达性模型解释经济活动为什么会重新布局,最后进入四个完整案例:一条高铁、一个内陆港、一座县域冷链物流园和一组山区农村公路。每个案例回答同一组问题:谁会使用,节约了什么,新增了什么需求,土地怎样变化,谁得到好处,谁承担成本,以及在什么条件下项目应当暂缓。

先沿着一车鲜果的旅程看完整链条,会发现运费只是广义成本中最显眼的一层。

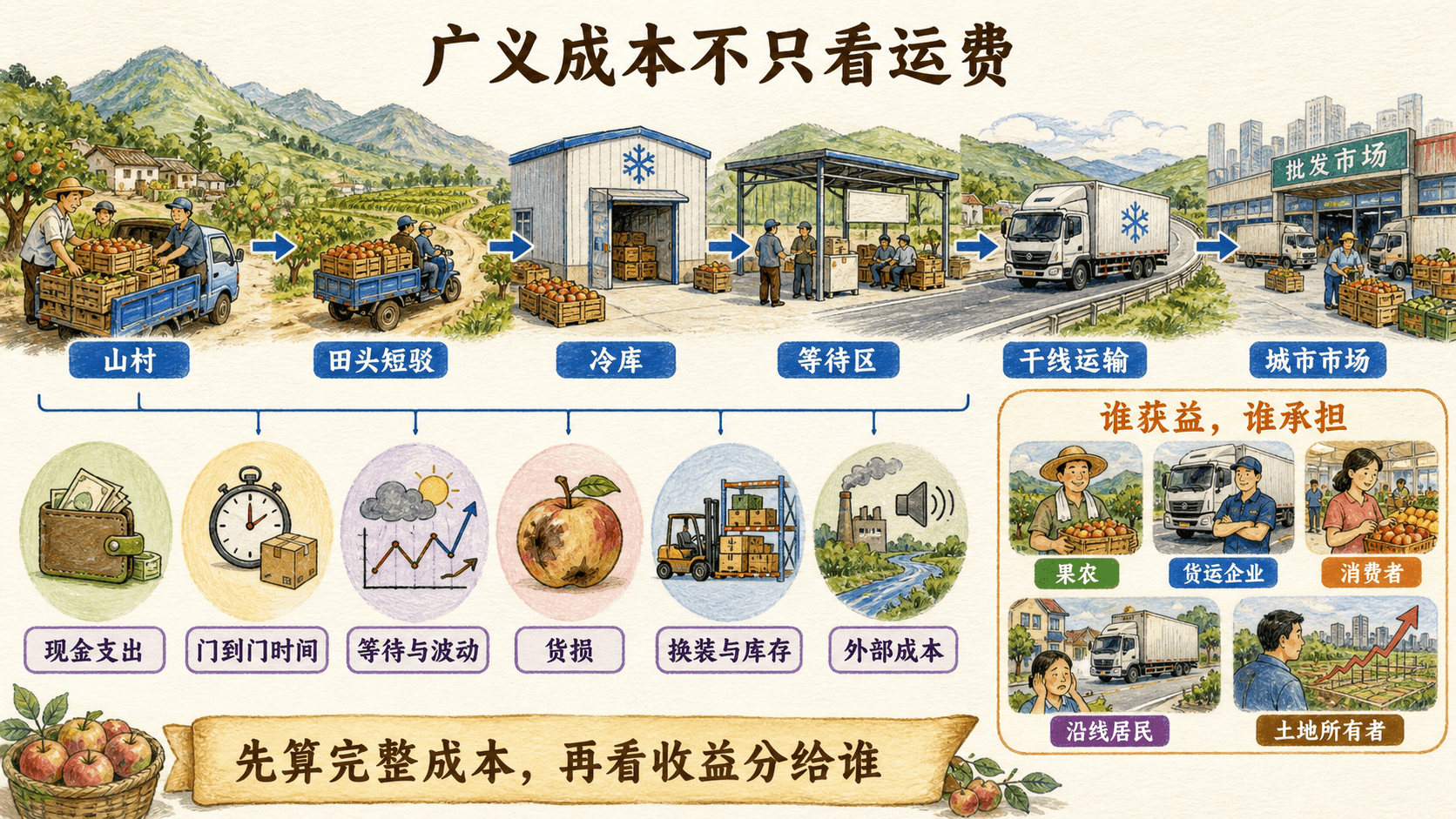

手绘鲜果运输链路,拆解现金支出、门到门时间、等待波动、货损、换装库存和外部成本,并展示不同群体的分配效应

图中每一次等待、换装与损耗都会改变最终收益的归属,这也是后面所有项目评估都要保留分配视角的原因。


先别急着量公里:把一次运输的真实代价算完整

假设两家工厂都离港口 300 公里。甲厂沿高速公路直达,发车后 4 小时到港;乙厂虽然也只有 300 公里,却要经过限高道路、轮渡和城市拥堵区,平均要 8 小时,旺季还可能排队一天。地理距离相同,经济距离完全不同。

把一票货从起点 (i) 运到终点 (j),使用方式 (m) 时的广义运输成本写成:

Gijm=Fijm+vtTijm+vrRijm+Lijm+HijmG_{ijm}=F_{ijm}+v_tT_{ijm}+v_rR_{ijm}+L_{ijm}+H_{ijm}

这里的符号逐个对应一笔现实中的账:

  • FijmF_{ijm} 是显性的现金费用,包括运价、装卸费、通行费和票价。
  • TijmT_{ijm} 是门到门时间,不只是在车上或船上的运行时间,还包括接驳、等候和安检;vtv_t 是每小时的时间价值。
  • RijmR_{ijm} 是不可靠性,例如到达时间的波动;vrv_r 是企业或旅客为减少这种波动愿意支付的价值。
  • LijmL_{ijm} 是货损、腐损、破包以及错过销售窗口造成的损失。
  • HijmH_{ijm} 是换装、库存和资金占用成本。
  • 未内化的事故、噪声、污染和碳排放等外部损害另计社会账;个体选择和需求中的 GG 只含使用者感知并承担的成本。

现在来算一车樱桃。公路方案的现金运费是 7200 元,门到门 20 小时,货物与车辆的综合时间价值按每小时 180 元计算;到达时间波动造成的预期损失为 900 元,腐损 1500 元,没有换装。它的广义运输成本是:

7200+180×20+900+1500=13200元7200+180\times20+900+1500=13200\text{元}

铁路冷链方案的干线运价只有 4800 元,但两端短驳与换装共 2600 元,门到门 32 小时,到达波动损失 1500 元,腐损 1200 元。即使不计外部成本,它的广义成本也达到:

4800+2600+180×32+1500+1200=15860元4800+2600+180\times32+1500+1200=15860\text{元}

如果只比较干线运价,会误以为铁路节省了 2400 元;把完整链条放进模型,结论却反过来了。进一步说,如果铁路班列实现固定时刻、站内直转,把门到门时间降到 24 小时,把波动损失降到 500 元,那么广义成本就变成 13420 元,已经接近公路。此时真正值得投资的可能不是再修一段铁路,而是补齐冷库、预约进站和快速换装。

这也解释了为什么全国物流费用不能简单等同于货车油费。运输只是其中一部分,库存、等待和管理常常藏着更大的改善空间。一个项目即使没有让车辆跑得更快,只要让到达时间更稳定、减少一次拆箱或让货物少在仓库躺两天,也可能创造可观价值。

下面的拆账器把这些隐性项目变成可调参数,可以直接检验不同货物和运输方式的成本边界。

调整等待、货损或时间价值后,我们通常会看到最低干线运价与最低门到门总成本并不是同一个方案。


道路通向哪里,比道路有多快更重要

从通行速度转向可达机会

一条地铁把居民的通勤时间从 60 分钟降到 45 分钟,这是速度改善;如果这 15 分钟让他能触达的岗位从 8 万个增加到 30 万个,才是可达性改善。交通项目的最终产品不是车公里,也不是平均速度,而是在可接受成本内能够抵达的机会。

对某个地点 (i),最常用的机会型可达性可以写成:

Ai=∑jOjf(Gij)A_i=\sum_j O_j f(G_{ij})

AiA_i 是地点 ii 的可达性,OjO_j 是目的地 jj 的机会数量,可以是岗位、人口、医院床位、顾客消费额或供应商产能;GijG_{ij} 是从 ii 到 jj 的广义成本;f(Gij)f(G_{ij}) 是阻抗函数,表示成本越高,目的地的吸引力衰减得越快。

如果采用指数衰减,阻抗函数可以写成:

f(Gij)=e−βGijf(G_{ij})=e^{-\beta G_{ij}}

(\beta) 是成本敏感系数。对急救就医,时间多十分钟可能非常关键,(\beta) 较大;对一年采购一次的大型设备,买方能容忍更远距离,(\beta) 较小。项目评估不能拿同一个衰减参数套所有人、所有货物。

另一个更直观的做法是设置阈值,例如计算公共交通 45 分钟内可达岗位数、货车 3 小时内可达制造业产值、救护车 30 分钟内可达人口。阈值法容易沟通,但要同时检查 30、45、60 分钟多个门槛,避免项目恰好把大量目的地推过某一个人为边界,从而夸大效果。

把同一个居住点放进交通改善前后的等时圈,速度变化如何转化为机会变化就更直观了。

手绘地铁改善前后四十五分钟等时圈和站城一体开发剖面,展示岗位、医院、学校可达性及租户、小商户与土地所有者的不同处境

等时圈扩张带来了更多岗位与服务,也把租金、搬迁和土地增值的分配问题带进了同一张图。

重力模型:为什么有了新通道,流量会自己长出来

有些项目预测只把现有车流搬到新路上,却忘了成本下降会让原本不发生的出行变得值得。可以用重力模型建立第一版需求判断:

Qij=KMiNjGijθQ_{ij}=K\frac{M_iN_j}{G_{ij}^{\theta}}

QijQ_{ij} 是起点 ii 与终点 jj 之间的流量,MiM_i 是起点产生需求的规模,NjN_j 是终点吸引需求的规模,KK 是需要用历史数据校准的比例系数,θ\theta 是对广义成本的敏感程度。

假设两城的人口与产业规模不变,广义成本从 500 降到 400,若 (\theta=1.5),流量倍数约为:

(500400)1.5≈1.40\left(\frac{500}{400}\right)^{1.5}\approx1.40

也就是说,模型会给出约 40% 的流量增长。这部分增长可能来自五个方向:原来不出行的人开始出行,原来去别处的人改去这个目的地,原来乘汽车的人转乘铁路,企业增加交易频次,以及家庭或企业搬到新的区位。前四项常在短期出现,最后一项通常需要更长时间。

诱发需求不是项目失败的证据。新增出行只要带来的价值高于成本,就是福利的一部分;但它会改变拥堵、排放、站区开发和运力安排。如果公路扩容后很快被新车流填满,我们就不能继续用最初的畅通速度计算三十年的收益。

网络外部性:一条短联络线为什么可能比长干线更值钱

交通网络的价值不等于各段道路价值的简单相加。一个孤立车站只有一对连接;接入全国网络后,旅客可以通过换乘触达数十个目的地。新增节点越多,潜在连接增长越快。真正的网络外部性通常来自三件事:

  1. 线路互补。港口有航线却没有集疏运铁路,码头能力会被陆侧堵点压住;铁路一旦接入,已有泊位和干线铁路同时增值。
  2. 班次密度。客流越多,运营者越有条件增加班次;班次增加又降低平均等候时间,继续吸引客流。
  3. 标准统一。一箱到底、一票结算和数据互联不创造新的物理里程,却能减少换装、查验与对账,使整张网络更好用。

这意味着项目排序不能只看长度或造价。把两个成熟网络接起来的 8 公里联络线,可能比一条通向低需求新区的 80 公里新线创造更多可达性。


把项目从“看起来有用”变成“算得清楚”

先建立没有项目时的世界

成本收益分析最难的不是把收益加起来,而是构造反事实:如果项目不建,未来会怎样?现状直接外推通常不够。道路会老化,企业会调整仓网,人口会迁移,其他线路也可能投运。至少要比较三个情景:

  • 不建设但进行必要养护,回答维持现状需要付出什么。
  • 低成本改造,例如优化信号、改造节点、增加班次或数字预约。
  • 完整建设方案,包括土地开发和运营组织。

所有方案使用同一组人口、产业、能源价格和宏观假设,差异才来自项目。

使用者收益不能只算老用户

设项目实施前的广义成本为 (G_0),实施后为 (G_1),原有需求为 (Q_0),实施后需求为 (Q_1)。在线性需求近似下,使用者收益可用梯形面积计算:

UB=12(G0−G1)(Q0+Q1)UB=\frac{1}{2}(G_0-G_1)(Q_0+Q_1)

这个公式把原有用户和新增用户同时纳入。原有用户对每次出行获得完整的成本下降;新增用户的支付意愿从高到低分布,平均按一半成本下降估计。

例如,某通道每年原有 100 万次出行,项目后为 130 万次,单次广义成本从 80 元降到 60 元,则年度使用者收益是:

12×(80−60)×(100+130)万=2300万元\frac{1}{2}\times(80-60)\times(100+130)\text{万}=2300\text{万元}

但当票价、拥堵、换乘和容量约束存在明显非线性时,简单的梯形近似可能失真,需要分时段、分方式、分 OD 对逐项积分或使用交通模型。

净现值与效益成本比

项目在第 (t) 年的社会收益为 (B_t),成本为 (C_t),社会折现率为 (r),评估期为 (n),则净现值为:

NPV=∑t=0nBt−Ct(1+r)tNPV=\sum_{t=0}^{n}\frac{B_t-C_t}{(1+r)^t}

效益成本比为:

BCR=∑t=0nBt/(1+r)t∑t=0nCt/(1+r)tBCR=\frac{\sum_{t=0}^{n}B_t/(1+r)^t}{\sum_{t=0}^{n}C_t/(1+r)^t}

(NPV>0) 表示相对于反事实,项目创造的折现社会净收益为正;(BCR>1) 表示每一元折现成本带来的折现收益超过一元。预算固定时,应优先比较增量方案,不能只挑 BCR 最大的微小项目,也不能只挑 NPV 最大的超大项目。

评估期设置应注意以下几点:

  1. 必须覆盖资产的主要使用年限,避免只统计初期效益或成本。
  2. 中期大修和重要设备更换需要纳入,比如:
    • 道路首建后第十二年应集中罩面;
    • 冷库制冷机组第十年需要更换;
    • 高铁车辆和信号系统等也有各自更新周期。
  3. 漏算大修,会导致运营成本低估,影响评估结果。
  4. 评估期末仍可继续使用的资产,不应直接按零价值处理,以免低估长期项目效益。
    • 可将剩余服务能力折算为残值,计入评估期末。
  5. 土地若期初计入整块资本机会价值,期末仍可使用的剩余价值应一致计回;若只计使用期间租金,则不能再额外加整块土地资本残值。

施工期就业也不能直接把工资总额算成社会收益。工资首先是项目成本,同时也是劳动者收入,工资支付是收入转移,但劳动时间本身仍有资源机会成本。只有项目使用了原本长期闲置的劳动力,或培训让劳动者今后生产率持续提高,才可能出现额外净收益。类似地,国产设备采购额、沿线餐饮营业额和地方税收增长都不能自动相加;要追问它们是新创造的活动,还是从别处转移而来。

环境成本也应按全寿命比较。修铁路或地铁的建设期碳排放较高,但运营期可能替代汽车和航空;扩建公路的单位车辆排放可能暂时下降,却可能被诱发车流抵消。最稳妥的方法是分别列出建设材料、施工、车辆运营和维护阶段的排放,再在低、中、高需求情景下计算每单位客运或货运任务的变化。

土地增值既是信号,也最容易被重复计算

车站附近地价上涨,说明可达性收益被资本化进了土地价格,但不能把通勤时间节约、企业生产率提升和全部土地增值再次相加。否则同一份收益可能被计算两遍。

更稳妥的做法是把土地变化用于三件事:验证项目影响是否真的落到空间上;设计土地增值回收机制;识别分配后果。可以使用站区开发权出让、物业联合开发、受益区专项投入或土地整理回收部分公共投资,但必须同步处理原住民租金上涨、低收入家庭搬迁和小商户退出。

为了避免公式停留在纸面上,可以用下面的工作台把建设、运营、客流和外部成本放进同一份全寿命账本。

当造价和需求同时变化时,盈亏平衡客流与敏感性结果比单独一个 BCR 更能揭示项目的承受边界。


案例一:一条高铁能不能把普通城市带进大市场

需求场景:江川市的“高铁焦虑”

江川市是一个虚构但具有代表性的制造业城市,常住人口 280 万,与省会相距 360 公里。现有普速列车门到门约 5.5 小时,大巴约 6 小时。当地希望建设高铁支线,预计车上时间缩短到 1.8 小时,但高铁站设在城市边缘,进城接驳需要 50 分钟。

市里最初的理由是高铁能带来游客和总部企业。先不接受这个结论,而是检查真实需求:现有跨城旅客中,商务与探亲各占多少;哪些企业依赖面对面沟通;高校毕业生是否需要跨城求职;机场和高速公路能否提供替代;省会企业为何会把环节放到江川,而不是把江川的人才吸走。

广义出行成本:车上快了,门到门未必省那么多

这是一个教学算例。普速方案单程票价 120 元,门到门 5.5 小时,平均延误折算 0.4 小时;高铁票价 230 元,门到门 3 小时,平均延误折算 0.1 小时。商务旅客时间价值按 80 元/小时,普通旅客按 30 元/小时。

商务旅客的普速广义成本为:

120+80×(5.5+0.4)=592元120+80\times(5.5+0.4)=592\text{元}

高铁广义成本为:

230+80×(3+0.1)=478元230+80\times(3+0.1)=478\text{元}

单次节约 114 元。普通旅客的成本则从 297 元变为 323 元,反而增加 26 元。于是,高铁对商务客有明显吸引力,对价格敏感旅客却未必更好。项目必须保留普速服务或设置合理班次,不能把所有人强制迁移到更贵的方式上。

可达性与诱发需求:谁被拉近了

我们用 Ai=∑jOje−βGijA_i=\sum_j O_j e^{-\beta G_{ij}} 计算江川对周边六城的市场可达性。基准情景下指数设为 100,高铁开通后为 148;若站城接驳从 50 分钟优化到 25 分钟,可达性进一步升到 166。这个对比说明,同一条高铁配上一套公交快线,可能比单独追求更高设计时速更有效。

现有年客流 320 万人次。票价和时间变化后,模型预测转移需求 70 万人次,新增商务、旅游与探亲出行 45 万人次,总量达到 435 万。不能把 115 万全部当作新增社会收益:转移乘客应与原出行方式的基准成本比较,真正新增出行另行估计;其他方式的运营者净剩余变化也须计入,不能直接把损失的营业收入全作社会损失。

若采用已一致处理跨方式替代的总需求曲线,并假设全体出行的广义成本均下降 70 元、区间需求近似线性,则首年使用者收益约为:

12×70×(320+435)万=2.6425亿元\frac{1}{2}\times70\times(320+435)\text{万}=2.6425\text{亿元}

再加入事故减少、既有铁路释放货运能力等收益,扣除建设、车辆、运营、接驳和环境成本,才能得到项目净值。

土地变化与分配效应:高铁新城不是自动长出来的

车站周边土地可能升值,但升值并不等于新城成功。商务服务最愿意靠近站点,制造业更关心土地、物流与劳动力,住宅还取决于学校、医院和日常公交。若市政府一次性在站外供应 15 平方公里土地,却没有稳定就业和公共服务,得到的可能是摊大的路网和长期空置的楼盘。

分配上至少有四组人不同:高时间价值旅客获益较多;价格敏感者可能因普速班次减少而受损;站区原土地所有者获得资本利得;远离车站的老城区商户可能失去客流。评估表应分别给出各组净变化,而不是只给全市平均数。

决策流程与风险边界

江川市可以按四步决策:

第 1 步

先做 25 分钟站城接驳和普速保留情景;

第 2 步

用手机信令、票务和企业调查校准 OD,而不是用全市人口乘一个出行率;

第 3 步

把高铁新城开发规模与五年可验证的企业和人口需求挂钩;

第 4 步

对客流低 30%、造价高 25%、票价下调和普速竞争进行联合压力测试。

当预测客流只有依靠大规模行政搬迁才能实现,运营补贴在低客流情景下不可承受,或站城接驳成本长期无人负责时,项目应缩小或暂缓。高铁能改变市场接近度,却不能凭空创造有竞争力的产业。

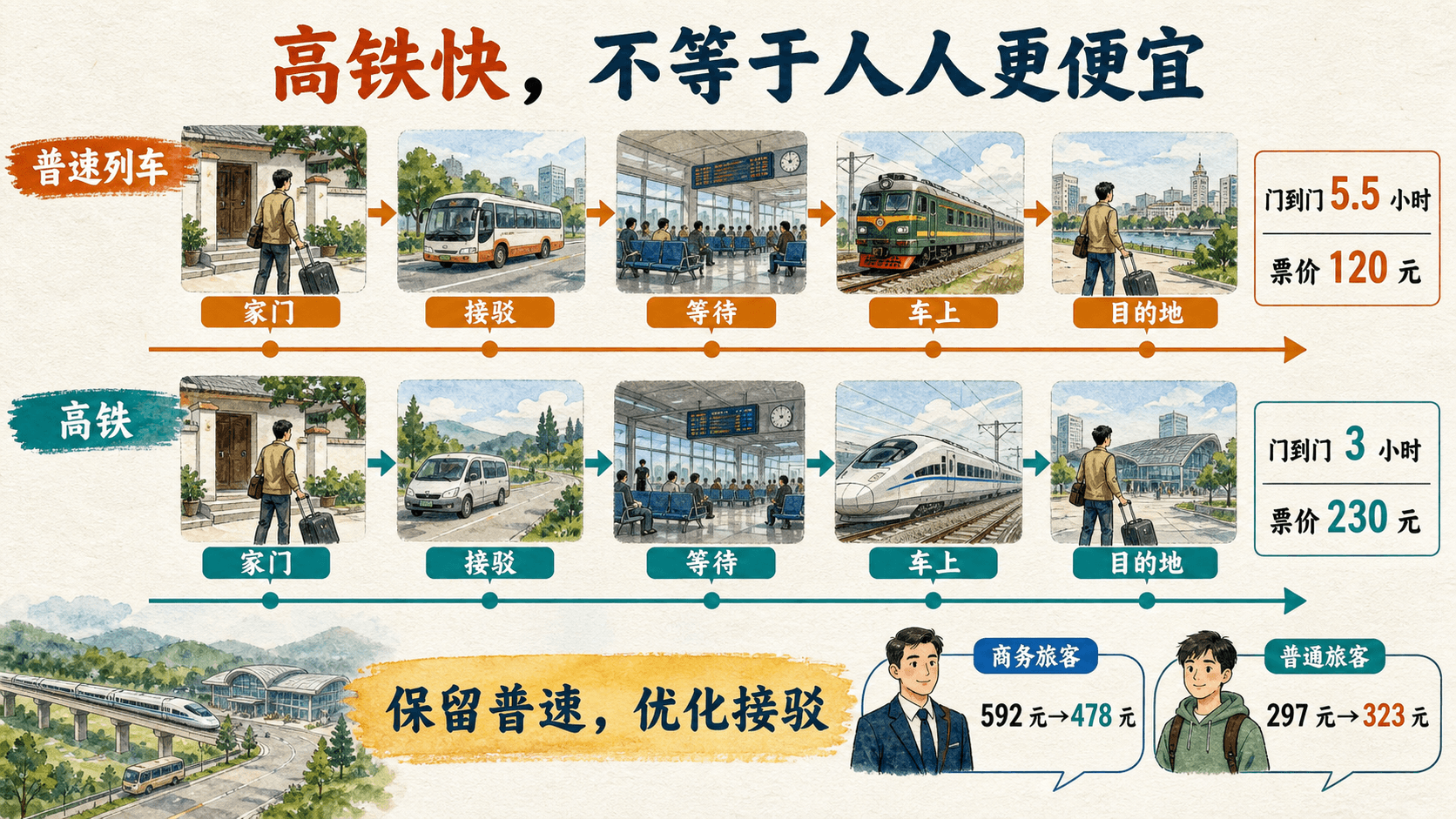

把江川市两种铁路服务画成完整的门到门旅程,可以看清票价、接驳和时间价值为何会把两类旅客推向不同选择。

手绘对比江川市普速列车与高铁的家门、接驳、等待、车上和目的地旅程,以及商务旅客和普通旅客的广义成本变化

高铁对商务旅客节约明显,却可能提高普通旅客的广义成本,因此普速保留和站城接驳本身就是项目方案的一部分。


案例二:内陆港的价值不在牌子,而在少一次等待和换箱

需求场景:湘北制造走廊为什么想要“无水港”

一个内陆制造业走廊每年有 12 万标准箱外贸货物,距离沿海港口约 900 公里。现状是工厂装货后由卡车运到铁路站,卸箱、等待配车,到港口后再次换装、报关。账面铁路运价不高,但平均门到门需要 8 天,旺季波动可达 4 天。机械设备、家电和化工材料企业因此多备一周库存。

拟建的内陆港并不挖海,而是在内陆集成堆场、海关、铁路班列、空箱调拨和单证服务,让货物一次装箱后直达码头。这里要买的是一套协同能力,不是一块写着港口名称的园区土地。

成本收益与广义物流成本

现状每箱现金物流费用 6200 元,平均时间 8 天,资金占用和交付时间价值合计每天 180 元,时间波动的预期缺货与违约损失 900 元,两次额外换装及货损 350 元。广义成本为:

6200+8×180+900+350=8890元/箱6200+8\times180+900+350=8890\text{元/箱}

内陆港方案由于固定班列和服务费,现金费用为 6500 元,看起来更贵;但平均时间缩短到 5 天,波动损失降为 250 元,额外换装与货损降为 100 元:

6500+5×180+250+100=7750元/箱6500+5\times180+250+100=7750\text{元/箱}

每箱广义成本节约 1140 元。若首年实际处理 8 万箱,年度总节约约 9120 万元。这里还不能直接把 12 万箱全部乘进去,因为企业是否改用新通道取决于班次、价格、危险品限制和回程箱源。

项目总投资 8 亿元,年运营与维护净成本 4500 万元。若稳定处理量达到 8 万箱,单靠物流节约的年度毛收益为 9120 万元;如果只有 3 万箱,毛收益仅 3420 万元,连运营净成本都覆盖不了。这个简单的盈亏平衡计算会迫使决策者先锁定货源和班列,再谈园区规模。

网络外部性与诱发需求

内陆港接入的不只是一个海港。它通过班列时刻、海关互认和箱源共享,把本地企业接入多个航线。原来月发 5 箱的小企业没有议价能力,货量合并后也能获得稳定舱位。物流成本下降可能诱发三类新需求:原本走公路的货物转向铁海联运;企业把出口批次从每月一次改为每周一次;外地企业把仓储或简单加工搬到节点附近。

但网络效应也有门槛。如果每周货量不足以支撑三班稳定班列,发车频率低会增加等待,低频又继续赶走货源,形成反向循环。项目必须用周度货流而不是年度总量验证最低班次。

土地变化与分配效应

园区附近仓储和工业地价可能上涨。应优先把土地用于真正依赖节点的拼箱、保税、维修和轻加工,而不是先建大体量商业住宅。若政府通过低价工业地吸引企业,却让原有物流企业承担搬迁成本,账面地价增值会掩盖真实损失。

获益者包括出口企业、班列运营者和获得稳定订单的港口;受压者可能包括被替代的长途卡车司机、旧货场商户以及通道沿线承受噪声的居民。可以把部分节约用于短驳司机转岗、夜间噪声防护和园区公共道路维护,使网络收益不只留在少数大型货主手里。

决策流程与风险边界

先把前 30 家货主按周统计箱量、目的港、货值和可接受时窗;再设计一箱到底与传统方案的 A/B 运行;连续六个月记录准点率、滞箱费、空箱调拨和破损;最后才确定堆场、查验区和仓库的永久规模。

风险边界主要有以下三条:

  1. 核心货主占比过高,任何一家撤出都会击穿班列密度;
  2. 地方通过补贴制造低价,但未能降低真实操作成本;
  3. 园区仅完成征地和仓库建设,海关、铁路、港口等数据仍未互通。

出现上述任一情况时,应优先调整组织方式和合同设计,而不是继续扩建土地。

先用流程逐段打开传统方案与一箱到底方案,等待、费用和责任断点会从总数背后显露出来。

当周货量不足以支撑稳定班次时,模拟结果会立刻恶化,这说明内陆港首先是一项货源组织工程。

再把节点放回腹地网络,就能看见固定班列、海关前置和箱源共享怎样共同降低不确定性。

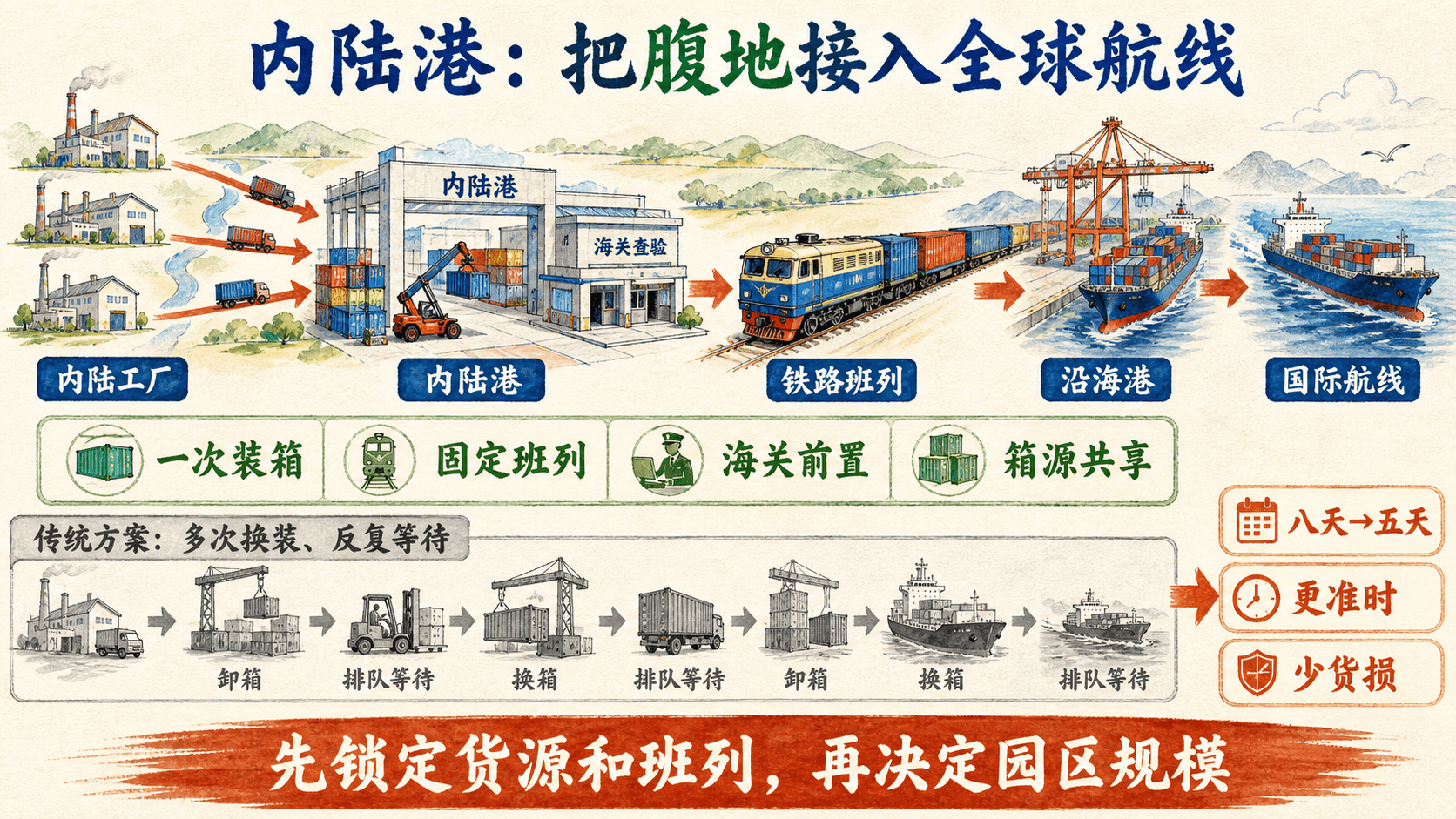

手绘内陆工厂经内陆港、铁路班列和沿海港接入国际航线,突出一次装箱、固定班列、海关前置与箱源共享

真正创造网络价值的不是园区牌子,而是工厂、班列、港口与国际航线之间能够稳定衔接。


案例三:冷链物流园的关键,在于货物密度而不是仓库数量

需求场景:安禾县的蔬菜为何丰产却不增收

安禾县是一个教学用的农业县。全县蔬菜年产 45 万吨,但上市集中在六周内。乡镇预冷能力不足,农户在田头等待收购商,旺季售价常被压低。县里计划投资 5 亿元建设冷链物流园,方案包括 10 万吨冷库、分拣线、交易大厅和电商直播基地。

如果只看产量,似乎冷库越大越好;但冷库的经济性取决于周转次数、品类错峰、进出货组织和目的市场。10 万吨库容若一年只满一次,固定成本会非常高。物流园的任务是把分散的小批量货物聚成稳定流量,同时提供预冷、分级、检测、包装和干线调度。

广义物流成本与规模选择

现状每吨蔬菜的田头短驳 90 元,等待与议价损失 120 元,腐损 180 元,干线运输 360 元,总广义成本为 750 元。园区方案把田头集配提高到 120 元,新增预冷分选 100 元和园区服务 60 元,但腐损降到 60 元,干线拼车降到 290 元,等待与议价损失降到 50 元,总成本为:

120+100+60+60+290+50=680元/吨120+100+60+60+290+50=680\text{元/吨}

每吨只节约 70 元,看起来不算惊人。若折算全部货量后,分级平均每吨多卖 160 元,且新增分级成本已计入上项,交付稳定性另减少违约损失 40 元,则经营者每吨改善 270 元、20 万吨合计 5400 万元。这是财务变化,议价和价格转移不能直接全当社会净收益。

现在比较两种规模。大方案投资 5 亿元,年固定运营成本 4200 万元;小方案投资 2.6 亿元,年固定成本 2300 万元,处理能力 22 万吨。若首五年货量很难超过 20 万吨,大方案增加的库容没有产生收益,却要持续耗电和维护,小方案反而更稳健。可以预留建设用地与接口,等周转率达到阈值后再扩容。

诱发需求、土地变化与网络效应

物流园投运后,农户可能扩大种植,外县货物也可能来此分选。需求预测不能把所有新增货量都当成本县净收益。外县货物带来园区收入,却可能挤占本县旺季库容;本县扩种会压低市场价格,并增加用水和面源污染。需要把价格反馈放进农业供给模型。

园区会推高周边工业仓储地需求,也会吸引包装、餐饮和宿舍。若生活配套侵占冷链扩容与货车回转空间,几年后反而形成堵点。土地规划应划出生产服务、公共道路和环境缓冲区,禁止把冷库概念包装成住宅开发。

冷链网络也有明显的密度外部性。货量越集中,回程车越容易匹配,单位干线成本越低;成本越低,又有更多农户愿意进入标准化销售。反过来,如果平台结算慢、分级标准不透明,小农户会回到田头交易,园区就只剩空库。

分配效应与决策流程

大型合作社能提供稳定批量,最容易获得低费率;小农户货少且时间不固定,可能支付更高的集货费。项目若以公共资金建设,就应设置公开的分级标准、小批量拼货窗口和结算时限。消费者得到更稳定的品质,传统收购商则可能失去信息优势,但他们熟悉村庄和品类,完全可以转为集货服务商,而不是被简单排除。

决策时先做两个产季的移动预冷和租赁库试验;按日而不是按年记录到货曲线;计算每个库区的周转率和峰谷电费;与至少三类下游市场签订可撤销的意向订单;最后再决定永久库容。

风险边界包括:

  1. 稳定货量不足设计能力的 40%,只能依赖持续仓租补贴;
  2. 没有可靠电力和备用制冷;项目收益主要来自土地出让而不是物流服务;
  3. 农产品价格下跌 20% 时农户仍被鼓励盲目扩种。触及任一边界,都应分期建设。

案例四:山区公路最重要的收益,可能不在车流量里

需求场景:青岚县三条村路怎么排优先级

青岚县有三个待改造片区。甲村人口多,现有道路基本可通车,但雨季坑洼严重;乙村人口少,却有高价值茶园和乡村旅游潜力;丙村没有成规模产业,但到县医院需要两小时,雨季常中断。有限预算只能先做一条。

如果按现有车流量排序,甲村一定胜出;如果只听产业规划,乙村看起来最有增长故事;如果把基本公共服务与灾害韧性纳入,丙村又有强理由。山区农村公路不能只用城市道路的通行时间模型评估,需要同时看生产、教育、医疗与可靠通达。

广义成本与一个农户算例

以乙村一户茶农为例,每年外运鲜叶 18 吨。改造前,小货车现金运输费 260 元/吨,平均 3.5 小时到加工点,鲜叶时间与品质损失按每吨每小时 55 元计算,雨季中断摊到每吨的预期损失为 140 元:

260+3.5×55+140=592.5元/吨260+3.5\times55+140=592.5\text{元/吨}

道路改造后,运输费降到 180 元/吨,时间降到 1.5 小时,中断损失降到 35 元:

180+1.5×55+35=297.5元/吨180+1.5\times55+35=297.5\text{元/吨}

每吨节约 295 元,这户农户一年直接节约 5310 元。如果品质改善让每吨售价再增加 220 元,相应收入可增加 3960 元;若其中品质改善已计入前述时间价值,必须剔除重叠后才能相加。但我们不能把售价提高全部算作社会净收益:其中一部分可能来自收购商利润向农户转移,属于分配变化;只有减少腐损、提高品质和扩大交易带来的新增价值才是净增量。

可达性、诱发生产与土地变化

对丙村,货运节约很小,却可以用 30 分钟可达急救点人口、45 分钟可达中学人数和全年可靠通达天数衡量。假设改造前全年有 28 天因降雨中断,改造后降为 3 天;到卫生院时间从 70 分钟降到 35 分钟。即便车流不大,这些可靠性收益仍可能非常重要。

乙村道路改善后,茶园面积可能扩大,民宿可能增加,这就是诱发需求和土地变化。适度新增投资是项目作用的一部分,但坡地开垦、宅基地无序转民宿和旅游旺季拥堵会带来新成本。道路设计要同时限定生态敏感区、停车容量和污水处理能力。

更微妙的变化是收购竞争。以前只有一名收购商愿意进村,路修好后有三名收购商报价,农户获得更高的田头价。这种收益不会完整体现在车流时间节约中,却能通过农户成交记录和买方数量观察。

分配效应:谁有车、谁没车

有货车、大片茶园和临路土地的家庭通常先受益;没有车、居住在支路深处的老人未必得到同等改善。外来资本可能租下沿路土地开民宿,地租上涨使部分本地小店退出。施工征地还可能切割农田。

因此项目包应包含支线接驳、客货邮班车、困难群体票价支持、征地补偿和道路安全设施。只有主路没有运输服务,老人仍到不了医院;只有公路没有冷链集货,农产品仍要在田头等待。

多准则排序与风险边界

可以把三条路放进同一张评分表:经济净现值占 35%,基本服务可达性占 25%,可靠性与灾害韧性占 20%,分配公平占 10%,生态影响占 10%。评分不是用来替代判断,而是迫使各部门公开权衡。

进一步做数值比较:甲路投资 6000 万元,折现可货币化收益 7200 万元;乙路投资 4500 万元,折现可货币化收益 6800 万元;丙路投资 3500 万元,折现可货币化收益只有 3200 万元,但能让 1.2 万人全年可靠接近急救和中学。若只看 BCR,乙路可能优先;若区域最低服务标准尚未满足,丙路可以作为基本公共服务项目先建,再从乙路中挑选低成本节点改造。

风险边界包括:没有落实十年以上养护资金;边坡与排水按晴天交通设计;产业收益建立在单一农产品高价不变上;村民需要承担超出支付能力的配套款;改造诱发的旅游量超过环境容量。农村道路最怕重建设、轻运营,第一场暴雨就把纸面收益冲走。

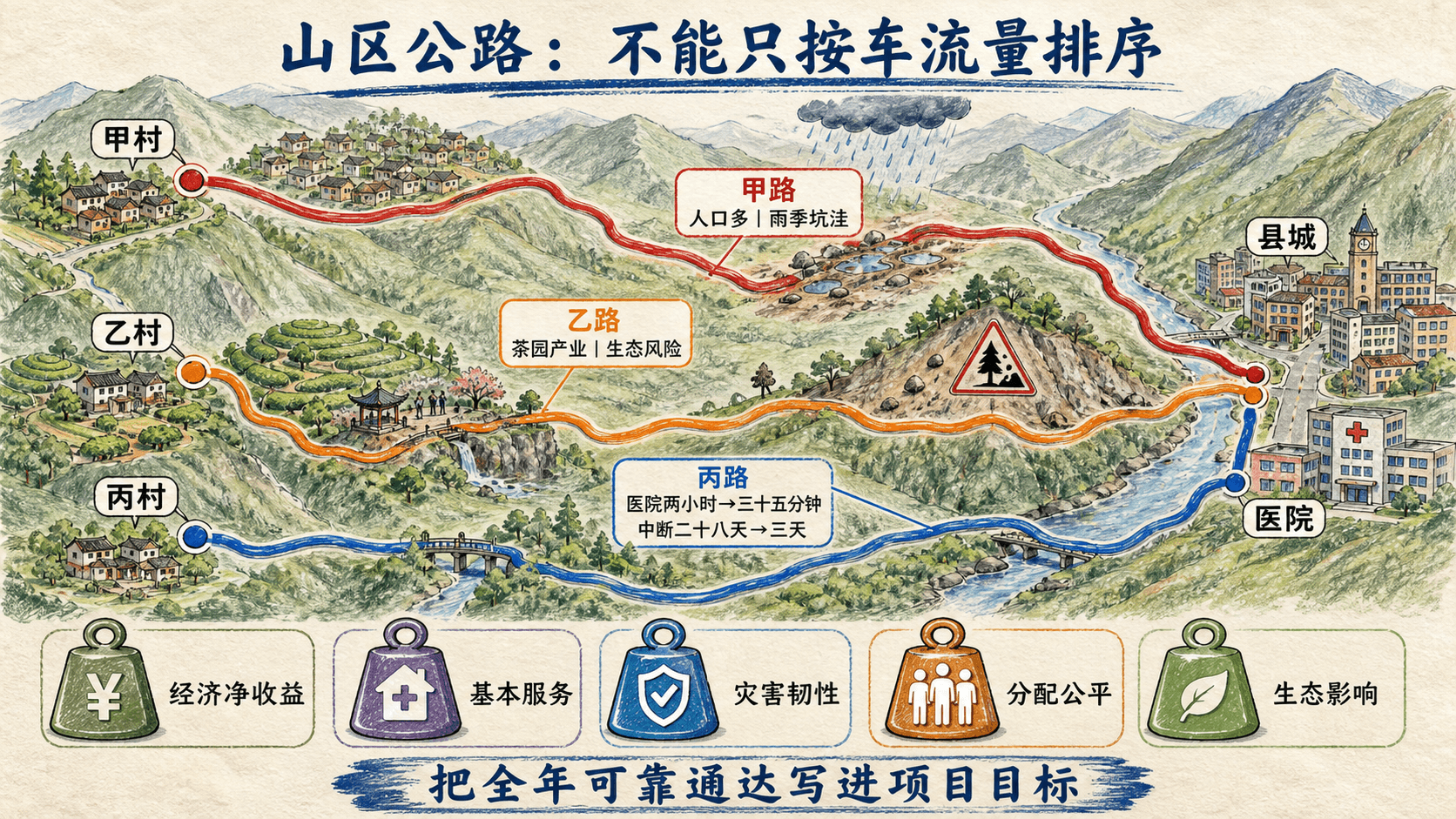

把甲、乙、丙三条候选村路同时放在地图上,多准则排序中的取舍会比单看车流量清楚得多。

手绘青岚县甲乙丙三条候选村路地图,对比人口、茶园产业、医院时间、雨季中断、生态风险及五类评价标准

这张图提醒我们,低车流不等于低价值,基本服务、雨季韧性与生态风险都可能改变建设顺序。


把四个案例放在同一套评估桌上

四个项目规模不同,但可以共享一套工作流程。实用的评估不是填完一张表,而是让假设可以追踪、数字可以复算、受损者可以被看见。

第一步:写清任务,不先写工程

把问题写成可验证的句子。例如,高铁项目的任务不是建设一条支线,而是让江川商务人群以可承受成本触达省会市场;内陆港的任务不是建设堆场,而是把出口箱门到门时间从八天降到五天并提高准点率;冷链园的任务不是形成十万吨库容,而是把旺季腐损和等待损失降下来;农村路的任务是提高全年可靠通达和基本服务可达性。

如果任务用优化班次、预约系统、道路养护或小规模节点改造就能完成,完整新建并不是默认答案。

第二步:建立 OD—方式—人群三维数据

OD 指起点和终点。高铁要分商务、探亲、学生和旅游;物流要分货类、时效、货值和批量;农村道路要分有车家庭、无车家庭、农户、学生和老人。平均数会把关键差异抹掉。

最低数据包包括:按时段的流量、门到门时间分布、价格与附加费、准点率、换装次数、货损率、土地交易或租金、企业进入退出、不同收入组的出行方式。每个指标都要有项目实施前基线。

第三步:先算广义成本,再算可达性

对每一组人和货,计算项目实施前后的 GijmG_{ijm}。随后把广义成本放入可达性或重力模型。这样我们既知道单次任务节约多少,也知道整个机会集合如何扩大。

这里要保留高峰、平峰和极端天气情景。一个平均每天节约十分钟、暴雨时却中断的通道,与全年稳定节约八分钟的通道,经济意义完全不同。

第四步:把需求分成四类

  • 原有需求:项目前就在发生,获得完整成本节约。
  • 方式转移:从其他道路、铁路、港口或仓库转来,需要计算原系统变化。
  • 诱发需求:因为成本降低才发生,按需求曲线计算剩余价值。
  • 区位迁移:家庭、企业与土地用途改变,通常在中长期出现。

把四类混在一起,最常见的后果是既高估新增收益,又低估拥堵和土地压力。

第五步:构造完整社会账户

收益账户至少包括时间、可靠性、车辆运营、库存与货损、事故、排放、基本服务可达性和必要的更广泛经济效应。成本账户包括建设、征地、迁改、车辆设备、运营、养护、更新、环境修复和施工期扰动。

票价、通行费和园区服务费通常是使用者向运营者的转移,不应在社会账户中既算成本又算收益;税收处理也要保持一致。就业工资不是天然的额外收益,因为工人原本可能在别处就业,只有减少失业或提高生产率的部分才可能构成净增量。

第六步:单独画一张分配矩阵

至少列出低收入与高收入居民、小企业与大企业、核心区与边缘区、土地所有者与租户、使用者与非使用者、当代人与未来使用者。每一格填写时间、现金、就业、土地、噪声和搬迁的变化。

一个 NPV 为正的项目仍可能不公平。解决办法不一定是否决项目,也可以调整站点、票价、接驳、征地补偿、土地增值回收和施工组织,使净收益重新分配。

第七步:做会让项目难看的压力测试

至少测试建设成本增加 20% 和 40%、需求低于预测 20% 和 40%、运营成本上升、工期延误、土地收入下降、碳价格变化以及关键企业退出。还要做组合情景,因为现实中的坏消息常常一起发生。

输出不只是一个 BCR,而应包括盈亏平衡客流、盈亏平衡每箱节约、最低库容周转率、最低全年可靠通达天数等可运营指标。项目投运后可以持续对照这些阈值。

第八步:在开通后继续评估

建设完成不是评估结束。开通后一年看流量、准点率和广义成本;三年看企业、就业、租金和土地用途;五年以上看人口与产业区位。使用分阶段开发和触发式扩容:只有客流、货量或周转率达到预设门槛,才启动下一期。


没有昂贵模型时,怎样做一版可信的快速评估

现实中,县级部门或中小企业未必能立刻建立复杂的交通模型,但这不意味着只能凭感觉决策。可以用一张 OD 表、一组现场计时和三轮访谈,先做一版可以被推翻、也可以被更新的快速评估。

用分布代替平均数

对同一条线路连续记录至少两周,分别保留工作日、周末、早晚高峰和恶劣天气。时间数据不要只算平均值,还要计算中位数 (P50) 和较差情形 (P90)。如果一条货运线路的 (P50) 为 5 小时、(P90) 为 11 小时,企业排产通常不会按 5 小时准备,而会留出接近 11 小时的缓冲。

可靠性可以用缓冲时间表示:

BT=P90−P50BT=P90-P50

本章也定义一个基于 P90 与 P50 的相对缓冲指标(不同于以 P95 和均值计算的常见缓冲指数):

BI=P90−P50P50BI=\frac{P90-P50}{P50}

若项目把中位时间从 5 小时降到 4.5 小时,却把 (P90) 从 11 小时降到 6 小时,平均速度改善不大,可靠性收益却很可观。对生鲜、精密制造和预约进港货物,这部分常比单纯运行时间更值钱。

现场计时要从真正的起点开始,到真正的终点结束。旅客从家门到站、进站、候车、乘车、换乘和到公司都要计时;货物从工厂装车、排队、查验、换装、干线、提箱到收货都要计时。只拿列车运行图或高速公路自由流速度,会系统性低估接驳与等待。

让使用者自己给隐性成本定价

访谈不能只问愿不愿意使用新项目,因为受访者很容易给出礼貌性的肯定。更有效的问题是让他在两个具体方案之间选择:运费低 300 元但可能晚到两天,还是运费高 100 元但保证次日到;票价便宜 40 元但多换乘一次,还是直达但站点更远。

通过多组选择,我们能估计时间价值、换乘惩罚和可靠性价值。企业还应提供最近三个月真实发生的滞箱费、加急费、缺货、拒收、货损和安全库存。账上没有单列的损失,也可以从加班、备用车辆、额外库存天数和违约记录倒推。

假设一家工厂全年流转货值 3000 万元,假设流量均匀,资金与仓储的综合年占用率为 12%,项目让平均库存周期减少 3 天,则年度库存收益约为:

3000万元×12%×3365≈2.96万元3000\text{万元}\times12\%\times\frac{3}{365}\approx2.96\text{万元}

这类收益单家看不大,沿产业链汇总后可能超过运费下降。但必须确认库存真的减少,而不是企业因为销量波动继续保持原库存。

用弹性给需求预测设上下界

没有完整重力模型时,可以用广义成本弹性做第一版预测:

ΔQQ=εΔGG\frac{\Delta Q}{Q}=\varepsilon\frac{\Delta G}{G}

(\varepsilon) 是需求对广义成本的弹性,通常为负。若广义成本下降 20%,弹性取 (-0.6),需求大约增加 12%。这个结果不是一个精确承诺,而是一条基准线。应再用较低、中等、较高三组弹性形成区间,并分别检查容量和财务后果。

还要检查容量反馈。新路最初将高峰时间从 60 分钟降到 40 分钟,新增流量后可能回升到 50 分钟;地铁客流增加后,若没有加密班次,拥挤与站外排队会抬高广义成本;冷链园货量增长后,旺季月台排队会吞掉可靠性收益。最终需求必须与最终成本相互一致,不能拿项目刚开通时的空载状态代表长期。

给土地变化设置观察窗口

项目宣布、开工、通车和成熟运营会触发不同的土地反应。宣布阶段可能主要是预期和投机;开工阶段受施工与征地影响;通车后企业和住户才会逐步调整区位。快速评估至少要收集项目影响区和可比区的租金、成交价、空置率、建设强度与业态,时间上覆盖宣布前和运营后。

站点一公里内地价上涨,不足以证明整个城市受益。我们还要看三公里、五公里外是否下跌,新增企业是新设立还是从老城搬来,租户是否被迫迁出。对物流园,则要看仓库实际周转、货车停留和就业密度,而不是只看工业地成交。

土地增值回收也应与真实收益同步。可以把站区开发分成多期:首期完成公共交通接驳和基本服务,只有就业、客流与入住达到门槛才释放下一期开发权。这样既能回收公共投资,又能降低一次性卖地后留下空城的风险。

把不确定性写成可执行的合同条款

风险分析不是报告末尾列几句话,而要进入建设和运营安排。例如,把冷链园二期扩建与连续十二个月周转率挂钩;把内陆港补贴从按班列次数改为按准点率、实际箱量和单位成本下降支付;把高铁接驳运营经费纳入线路全寿命预算;把农村道路绩效与雨季通达天数、边坡修复时限绑定。

还可以为关键变量设触发线。若实际需求连续两年低于预测的 60%,暂停扩容并调整班次;若造价较批准概算上升 25%,重新比较小方案;若低收入群体的可达岗位没有改善,重新配置接驳和票价;若站区租金上涨导致原有商户集中退出,启动定向租金支持或提供替代经营空间。

这种做法把不可知的未来转成分阶段选择。我们不需要在第一天把三十年全部猜对,只需要确保每次追加投资前都有新的证据。

一页纸快速评估应该回答什么

一页纸结论至少包含十个数字:项目总投资、年运营养护费、实施前后广义成本、(P50) 与 (P90) 时间、原有需求、转移需求、诱发需求、核心可达性指标、NPV、BCR、最大受益群体和最大受损群体。最后再写三条触发式决策:什么条件下建设,什么条件下缩小,什么条件下停止。

如果某个结论无法对应到数据、公式或明确访谈证据,就暂时标为假设。诚实地标出未知,比用一个看似精确的增长率遮住不确定性更有决策价值。


三个最容易犯的判断错误

第一个错误,是把交通量当成福利。车流大可能说明项目有用,也可能说明免费道路诱发了低价值出行并重新拥堵。要看使用者剩余、可靠性和外部成本,而不是为流量本身庆祝。

第二个错误,是把沿线所有增长归给项目。企业和人口往往本来就在向强城市集中。评估应寻找可比较地区,使用开通前趋势、分期投运或其他合理方法构造反事实。即使不做复杂计量,也要明确哪些变化可能只是从邻县搬来,而不是区域净增长。

第三个错误,是把土地卖得贵当成项目成功。土地价格反映对未来可达性的预期,也可能包含规划放松、信贷和投机。成功的站区或园区,应当出现持续使用、稳定就业、可负担接驳和可维护的公共空间,而不是只完成一次土地交易。


结语:交通投资改变的不是地图,而是选择集合

回到开头那车脆李。公路缩短十八公里只是第一层变化;收购商愿意进村、冷库能够准点接货、农户可以面对更多买方、年轻人能够在县城工作同时留在村里,才是空间经济真正发生改变的地方。

交通基础设施不会自动带来发展。它只是重新打开一组可能性。只有当运输服务、产业能力、土地规划和公共治理能够接住这些可能性时,一条路、一座站或一个港口才会从工程资产变成真正的经济网络。
