投资

这一章里,阿宁既是启航家电的厂长,也是家庭的出资人。周一早上,澜江市启航家电的装配车间刚开门,阿宁就收到了两张意思相反的纸:一张是旺季的订单预测,另一张是澜江银行更新后的贷款报价。前者告诉她,老产线已经常常赶不上交货;后者提醒她,借钱扩产,不是一句“看好市场”就能办成的事。如果你坐在她的位置上,要回答的不是“自动化好不好”,而是“现在投入这笔钱,承担了风险之后,企业和家庭能不能更稳健”。

启航家电生产小型厨房电器。它正在考虑购置一条自动化产线,既能减少返工,又能提高旺季的产能。这一章里出现的金额、概率、利率和现金流,都是为了训练判断而设定的演算。

阿宁在小家电自动化车间中对照订单增长图与贷款现金流图,身旁是待启用的机械臂和生产线。

阿宁的家庭,能拿出 30 万元储蓄,原本放在低风险的存款里;企业还有 12 万元可以动用的留存资金。澜江银行愿意提供 60 万元的五年期贷款,报价年利率为 6%。市财政局的项目补贴为 18 万元,条件是设备验收、岗位培训和资料审查都达标,并假定在购置时到账。自动化产线含安装,一共需要 120 万元。

这三笔钱的作用并不一样。家庭储蓄,缓解的是“首期的钱从哪里来”;银行利率,改变的是借钱的现金压力和融资成本;补贴,直接降低的是企业今天要净付的购置额。如果把它们混成一个“资金很多”的感觉,就犯了投资决策里最容易犯的第一类错误。

下面的“资金拼图”交互,把 120 万的缺口,拆成了几块拼图,你来试着把它们拼起来。


项目备忘录

先把会议桌上的问题,写成一页项目备忘录。这样做不是为了增加文书,而是逼你把两件事分开:“设备有没有创造价值”,和“企业能不能撑过付款期”。

项目金额在决策中的含义
自动化产线与安装120 万元今天必须发生的资本性支出
市财政局补贴18 万元满足条件并及时到账时,抵减初始净支出
阿宁家庭储蓄30 万元自有资金,同时有放弃存款收益的机会成本
企业留存资金12 万元可用现金,不等于“没有成本”
澜江银行贷款60 万元提供缺口资金,并带来利息、还本和契约压力
项目寿命5 年本章用五年增量现金流评估设备

先算最朴素的资金缺口:120 − 18 − 30 − 12 = 60 万元。在 18 万元补贴和 12 万元留存资金不变的条件下,增加 30 万元家庭储蓄,使贷款需求从 90 万元降到了 60 万元。这些钱不会自动让每台电器多卖出一台,却能让启航家电更容易跨过“首付够不够、首年还得起吗”这道门槛。

资本成本,也不只是银行在合同上写的 6%。家庭储蓄如果不投入,仍然可以获得其他低风险的回报;企业的留存资金,也可以用来修厂房、补营运资金或者偿还旧债;贷款则有利息、手续费和可能的担保要求。资金提供者放弃其他选择之后,希望得到的补偿,连同项目的风险,就构成了思考资本成本的起点。

把资本成本想成一条产线的“最低及格线”,会有帮助:未来带来的现金,至少要覆盖今天占用资源的代价。这个比方,在你已经把现金流、期限和风险写清楚的时候才成立;如果忽略违约风险、税务处理或资金用途的差异,它就会失效,不能把一条及格线当成万能的答案。

家庭储蓄罐、银行贷款和补贴丝带通过箭头汇入自动化生产线,硬币跨过标有7%的必要报酬门槛。

本章用 7% 作为项目现金流的折现率。它不是把 2.8% 的储蓄收益率和 6% 的贷款利率随手平均出来的数字,而是综合“替代用途、融资条件和业务不确定性”设定的必要报酬率。真实的决策,需要根据企业的风险、税务、币种和期限匹配的方式,另行估计。

还要保留一个会计上的边界:如果你用的是不含融资现金流的“项目自由现金流”,并且以反映融资结构的合适的资本成本折现,就不要再把贷款利息和还本,从同一张项目现金流表里扣一次。反过来,如果你只从股东口袋的角度看现金,就应该使用与股权视角一致的现金流和折现率。口径不一致,算出来的小数再精确,也没有意义。

“跳高横杆”这个交互,会让你看到,必要报酬率为什么不是几个利率的平均数。


现金流

阿宁没有直接把“预计利润”填进模型。她先问:没有这条产线时会发生什么,有了它之后,又多出了什么?投资判断,要用增量现金流:新增的销售贡献,减少的废品和人工,额外的维修、电力、培训和税费,以及最后能收回的残值或营运资金,而不是把企业全部的营业收入搬进来。

下面是启航家电整理后的项目现金流,单位为万元;第五年的 50 万元,包含当年经营净现金流 39 万元,以及设备处置净额和收回周转资金,合计 11 万元。

时点0 年1 年2 年3 年4 年5 年
设备与安装-12000000
补贴到账+1800000
增量经营净现金流0+30+33+35+37+39
处置与周转资金收回00000+11
项目净现金流-102+30+33+35+37+50

表里的 102 万元,是项目在今天的净投入,并不等于阿宁个人必须一次掏出的数额。家庭储蓄、企业留存资金和银行贷款,属于这 102 万元的筹资来源;设备、补贴和后续经营的改善,才决定项目本身产生多少现金。如果把“借到的钱”当成项目的收入,就会把一笔负债,错写成价值的创造。

不过,贷款仍然决定企业能不能安全地执行。按设定,60 万元贷款,五年等额还本:第一年归还本金 12 万元,按年初余额计算的利息约为 3.6 万元,首年合计偿债约 15.6 万元。项目首年的 30 万元增量净现金流,看起来很充足,但如果没有家庭的 30 万元储蓄,需要借 90 万元,首年的偿债压力就会明显增加。净现值为正,不等于不会出现现金周转紧张。

阿宁与财务同事在车间会议桌上梳理项目现金流,左侧筹资来源与右侧自动化产线的五期经营流入清晰分开。

再看补贴的边界。18 万元只有在确实能取得、到账的时间和项目的时点相符时,才能放进 0 年的现金流。如果补贴需要一年后验收才到账,就应该把它写在 1 年,并折现回来;如果资格还不确定,就应该单列情境,而不是把“可能收到”,当作今天已经拥有的钱。补贴像是降低设备标价的券,但这个比方,在券有门槛、滞后或者需要返还时,就会失效。

同样,已经花掉的市场调研费,是沉没成本,不能因为“已经花了”,就变成购置的理由;旧厂房如果闲置后可以出租,那么被产线占用而损失的租金,是机会成本,反而应该计入。你要追问的是:从今天开始,选择“买”和“暂不买”之间,到底多了或少了哪些现金。

下面的“未来的钱兑换处”,让你亲手把未来每一年的现金,折算成今天的价值。


现值判断

未来的 30 万元和今天的 30 万元,不是一回事:今天的钱可以保存,可以投资,也不必承担未来订单落空的风险。净现值,就是把每一个未来的现金流,按同一把尺折回到今天,再减去初始投入。它回答的是:按照这条必要报酬率,项目是不是比不做项目,多创造了价值。

本例的公式是:

NPV=−102+301.07+331.072+351.073+371.074+501.075NPV = -102 + \frac{30}{1.07} + \frac{33}{1.07^2} + \frac{35}{1.07^3} + \frac{37}{1.07^4} + \frac{50}{1.07^5}

把每一项现金流折成 0 年的万元后,会得到下表。四舍五入会造成末位的微小差异,所以计算过程中应该保留更多的小数。

年份现金流(万元)7% 折现后的现值(万元)
1 年3028.04
2 年3328.82
3 年3528.57
4 年3728.23
5 年5035.65
合计185149.31

所以,这套假设下的净现值约为 149.31 − 102 = 47.31 万元。它为正,表示项目预计的回报,超过了本章设定的 7% 必要报酬率;它不是“必赚 47.31 万元”的承诺,也不意味着银行会因此免除还本的要求。

五期未来现金流和时钟经过折现漏斗,变成靠近计算器与天平的较小现值硬币堆。

净现值,可以理解为把不同年份的现金流,按既定的折现率“翻译”成今天的货币,这样才能把不同时点上的收入和支出,放在同一把尺子下衡量。但这种比较,只有在现金流已经充分识别、假设合理、每一项风险都得到恰当处理的前提下才成立——净现值的公式,本身无法帮你发现被遗漏的成本、不现实的销售预期,或者把补贴的时间记错这类问题。

如果算出来的净现值恰好为零,并不代表项目没有营业收入,它的实际含义是:在当前的折现率下,这个项目刚好达到了必要报酬率的最低要求。如果净现值为负,意味着在现有的假设下,项目没有达到投资的门槛。但这并不等于项目或技术一文不值——管理团队仍然可以重新评估成本,调整采购的节奏,重新谈判补贴的条件,把净现值拉回正值。

另外,净现值也不应该被当作唯一的判断标准。实际操作中,还要结合流动性压力、企业战略、上下游关系等现实因素,综合决策。它只是给出一个价值上的初步判断,后续还可以配合情景分析、敏感性分析,帮助管理者理解项目的弹性和潜在的不确定性,让决策更全面、更稳健。

接下来的“霓虹弹珠机”交互,把不确定性变成了弹珠的路径,你可以看看,同一个项目,在不同的路径下会落到哪里。


不确定性

阿宁没有因为 47.31 万元,就立刻签字。订单预测、能耗、工人磨合、关键零件的供应和补贴能不能兑现,都有不确定性;不确定性,不是在表格脚注里写一句“存在风险”就处理完了,而应该至少改变现金流、折现率或决策节奏中的一项。

先做敏感性情境。下表一次改变一个或一组关键的假设,目的是找出项目最脆弱的地方,而不是伪装成精确的预言。

情境主要变化净现值(万元)读法
基准折现率 7%,补贴按时到账+47.31当前会议的起点
资金更紧必要报酬率提高到 9%+39.03价值下降,但尚未跌破零
订单偏弱各年经营现金流下修 25%+11.94安全垫明显变薄
无补贴且资金更紧初始投入为 120 万元、折现率 9%+21.03补贴与融资条件共同影响结论

贷款利率上升,并不会按照一个固定的公式,让项目的净现值自动落到表中的某一行。它一方面提高了实际的付息和违约压力,另一方面也可能意味着,企业的资金成本和风险要求同时在上升。你应该让财务人员,把债务偿还表、项目现金流表和折现率的假设分开更新,再检查它们是不是一致。

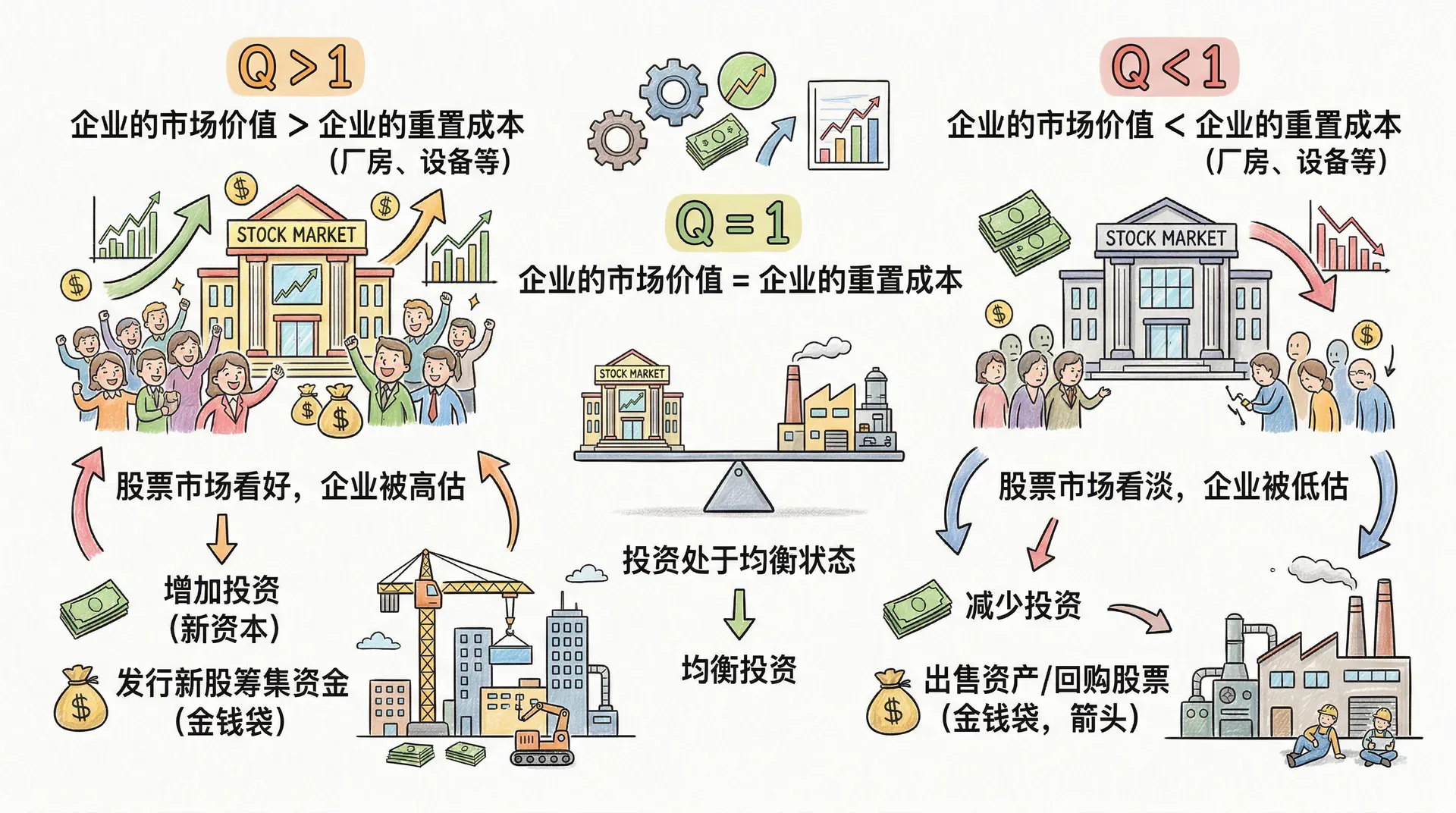

对启航家电这样的未上市企业,托宾 Q 更适合作为一种理解的框架,而不是直接按键计算。概念上,Q 把企业的市场价值,和重置其资本的成本相比较;在简化的条件下,市场对企业资本的评价,相对重置成本越高,新增投资的激励往往越强。更严格地说,边际 Q 关注的是,新增一单位资本能带来的价值,是不是超过了取得它的成本。

但阿宁看不到一个真实的、连续报价的“启航家电 Q”。私人企业没有股票市场的价格,市场的估值也可能受情绪、无形资产、垄断地位、建设时滞和融资约束的影响。因此,不应该把“Q 大于 1”,翻译成“必定购置设备”;在这个例子里,客户的订单、可验证的节省、现金流和偿债能力,才是更可操作的证据。

阿宁从一个决策节点面对三条情境路径:旺销的高产线、常态产线,以及受暴雨和供应扰动影响的低产线与现金储备盾牌。

接着,把单一的预测,改写成文字化的决策树。设定如下:旺销的概率为 40%,对应的净现值为 +75.60 万元;常态的概率为 45%,对应 +47.31 万元;订单受挫的概率为 15%,对应 −9.28 万元。按这些主观概率加权,期望净现值约为 +50.14 万元。

这棵树的重点,不是得到一个漂亮的平均数。你还要问:那 15% 的受挫情境,会不会触发贷款的契约,拖欠供应商,或者迫使阿宁挪用家庭的应急金?如果答案是会,管理者可以要求先拿到意向订单,把产线拆成两期,保留取消权,或者预留流动性缓冲。等待和分期本身就有价值,尤其是在投入难以撤回的时候。


市场信号

项目评估到这里,阿宁终于能看清,三股力量是怎样同时起作用的:

  • 家庭储蓄:减少了外部融资的需求,但对应的机会成本提醒她,自有资金不是免费的资金;
  • 澜江银行的贷款利率:决定了债务的现金压力,也会影响必要报酬率的判断;
  • 市财政局的补贴:降低了初始的净投入,但需要接受资格、到账时间和合规条件的检验。

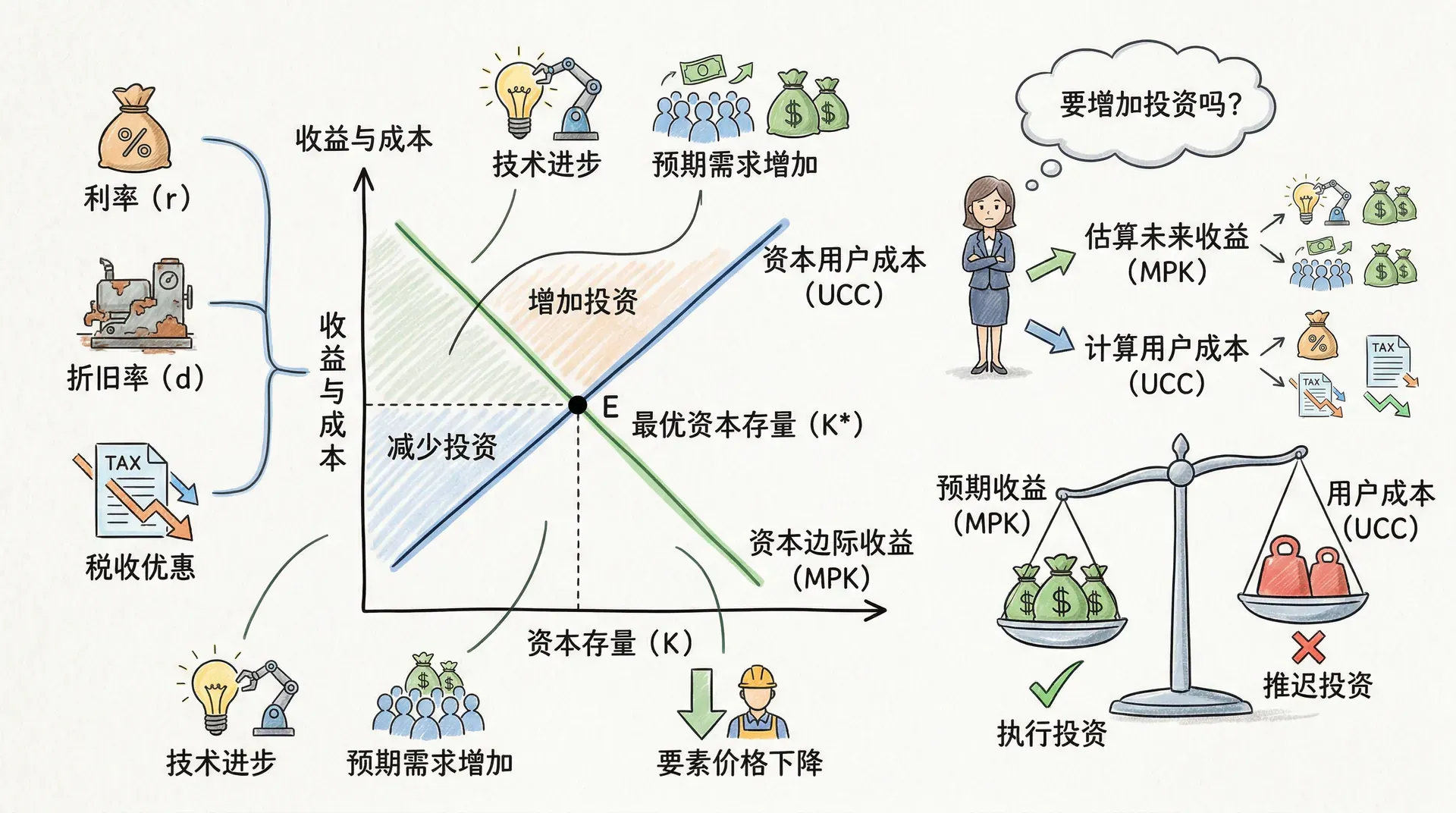

如果澜江市整体的利率走低,更多企业的融资成本和周转压力可能下降,原本搁置的设备项目,会重新进入讨论。反过来,利率上升,会让许多边缘项目失去吸引力,并且可能先通过现金流的约束,而不是通过一条理论公式,影响投资。宏观上的投资,因此对预期、金融条件和政策变化很敏感。

不过,利率低,不等于所有项目都该扩张,补贴也不等于任何自动化都划算。需求疲弱的时候,新增的产能,可能只是把闲置从一条线搬到了另一条线;设备价格下降的时候,也要比较,更低的购置成本,是不是伴随着更快的技术淘汰。投资是对未来生产能力的承诺,不是对当期情绪的投票。

阿宁与团队在自动化小家电产线前查看条件式决策板,板上以对勾、核验放大镜和家庭储蓄保护盾表示推进条件。

阿宁在备忘录的最后,写下了一条带条件的结论:在本章的基准情景、敏感性分析和偿债检查都成立的时候,自动化产线可以推进;在补贴没有得到确认、首年订单缺少依据,或者家庭的应急储备不足的时候,应该先补证据,或者缩小首期的规模。一个好的决定,通常不是简单的“买”或“不买”,而是明确,什么条件一旦变化,就必须重新决策。


核对练习

提交投资建议之前,请让自己逐项过一遍:

  • 现金流是否只写了“买产线”带来的增量,而不是企业全部的收入?
  • 补贴是否有资格依据、到账时点和可能的返还条件?
  • 家庭储蓄、留存资金和银行贷款,是否被当作筹资来源,而不是重复写成了项目的收入?
  • 折现率和现金流的口径是否一致,贷款利息是否被重复扣除?
  • 第五年的残值、周转资金的回收、培训、维护和停线损失,是否完整?
  • 最坏的情境下,企业是否仍然有足够的现金履行债务,并保护家庭必要的储备?

现在轮到你了。

情境推演:条件变了,结论会怎样?

  1. 先把澜江银行的贷款利率改为 8.5%,不急着改公式:它会如何影响“首年偿债额”?
  2. 贷款利率上升,会不会影响项目的必要报酬率?是否需要分期采购?
  3. 再假定 18 万元的补贴,要到 1 年后才能到账,重画现金流表,用 7% 的折现率,比较净现值的变化。
  4. 最后,用一句话说明:为什么启航家电不能仅凭托宾 Q 的概念,替代自己对订单和现金流的核验?

先自己想一想、算一算,再点开核对。

先自己想一想,再看答案

答案已经藏好了,准备好再点开

如果你能分别回答“项目创造了多少增量现金”“钱从哪里来”“最坏的时候会不会断流”,你就已经把投资决策,从一句乐观的判断,推进成了一套可以检查、可以沟通、可以调整的行动方案。
