外部视角

你刚把一个重要项目排进日历。负责人问你:“什么时候能交付?” 别查资料,也别打开排期表,先在心里给一个日期。你多半会立刻想到那条最顺的路径:需求本周确认,设计下周定稿,开发连续推进,合作方按时回复,测试没有大问题,最后留出一点时间收尾。这个日期听起来很具体,因而也很像事实。

可你真正押上的,往往不是一个日期,而是一串没有说出口的前提:没有关键人离开;没有需求在看到样品后重来;外部系统一直可用;审批的人恰好有空;你现在以为“已经完成”的内容,到了交付标准时仍然算完成。你不是故意乐观。你只是站在项目里面,能看见自己准备得多认真,却很难同时看见许多别的项目是怎样慢下来的。

这一章不打算劝你变得悲观。你要学的是一项更有用的本领:在保留判断力的同时,借同类项目已经发生的结果,让自己的计划更贴近现实。


先给个日期

许岚在会议桌前说出六周上线日期,背景里浮现隐藏依赖

想象你是许岚,一家培训服务公司的产品负责人。团队刚拿下一个零售客户:把门店新人训练从纸质手册迁到线上平台,赶在秋季招聘潮前投入使用。客户最关心的不是系统有多漂亮,而是新店员能不能真正用它完成入职、闯关、考试和主管审核。

会议尾声,客户问:“暑假结束前能上线吗?”

许岚脑中迅速过了一遍:登录已经有现成方案;课程视频也能复用;开发只有几个页面;团队去年做过类似后台。她回答:“可以,六周足够。”在场的人松了一口气。这个答案并非凭空冒出来,它由许多真实信息拼成:谁负责、代码在哪、页面还有多少、会议室里每个人都很笃定。

问题在于,真实信息不等于完整信息。第二天,许岚就收到了来自不同同事的多个补充:

  • 运营同事提醒:门店名单每周都在变,账号开通不只是导入一张表;
  • 课程负责人说:旧视频的授权范围不清楚;
  • 客户信息部门:要求先做安全评审;
  • 一线主管担心新人不会在工作时间自己打开平台,还提出新增班组提醒和进度看板。

六周这个答案没有被某一个“大事故”击穿,而是被一连串合理、细小、当时还看不见的工作吞掉。

这正是计划最容易让人上当的地方。你会自然地问:“还剩哪些任务?”却不太会问:“和我相似的人,最后通常在哪些地方多花了时间?”前一个问题让你写出计划,后一个问题才让你知道计划是不是过于乐观。

许岚需要做的第一件事不是把六周改成一个更大的、同样靠感觉得出的数字。她需要先把“上线”说清楚。是开发环境里能演示,还是首批门店能登录?是所有课件迁完,还是考核、权限、数据看板和异常处理都能稳定运转?如果同一句“上线”指向不同终点,任何比较都只是在比较错的东西。

当你下次被迫当场报日期,可以先给出两个答案:一个是你当前的内部排期;另一个是“在核对同类项目之前,我不会把它当成承诺”。这不是推脱。它是在保护一个重要区别:计划是你打算怎样做,预测是事情更可能怎样发生。两者可以相互帮助,却不该互相冒充。


你脑中的顺利剧本

一条顺利排期与多条延期岔路的拼贴对照

许岚的六周排期之所以有说服力,是因为它能被讲成一个连贯故事。她可以从周一讲到周五:先接入单点登录,再迁课程,接着做学习记录,最后集中测试。每一步都由熟悉的人完成,每一步看起来都有负责人。故事越完整,日期越像是已经发生过。

但完整的故事有一个隐蔽缺口:它通常只讲一条成功路径。需求一次通过、接口文档没有歧义、权限名单准确、测试发现的问题都很小——这些并非不可能,只是它们必须同时成立。相反,延期不需要一件史诗级灾难。一个接口字段改名、一位客户负责人休假、一批名单缺少工号、一个门店网络限制,就足以让后面的任务排队。成功只有少数几条顺路,耽搁却有许多条岔路。

这种从项目细节、资源和意图出发推演未来的方式,叫作内部视角。它非常自然,也不可缺少。你只有用内部视角,才能知道该把谁放在关键节点、哪一段可以并行、哪些风险有办法提前拆掉。放弃内部视角,不会让决策更理性,只会让计划失去具体的依据。

它的局限在于:你对自己项目的细节知道得太多,对过去那些没做成、没被庆祝、也没人完整记录的项目知道得太少。细节会制造一种控制感。你能解释“我们和别人不一样”的地方,却容易把所有例外都理解成向好的例外,比如:

  • 团队更强
  • 客户更配合
  • 产品更清晰

而诸如以下这些普通而有力的阻力,却往往不会被写进动员会的开场白:

  • 更换对接人
  • 需求回摆
  • 审批拥堵
  • 使用习惯尚未建立

许岚把问题拿到周会上时,开发负责人说:“别人的项目慢,是因为他们技术不行。”这句话听上去像分析,实际上还是在替当前项目写剧本。真正值得追问的是:那些项目慢下来的原因,哪些是能力差异,哪些是任何团队都会遇到的协作成本?如果不能把两者分开,“我们更强”就只是一个对自己有利的解释。

这里有一个很实用的动作:把你认为“这次不同”的理由写在纸上,一条只写一个理由,然后在后面补上可观察的证据。比如“我们已有现成登录模块”可以核验;“客户非常重视这个项目”则要继续问,它是否已经落实为固定的审批时段、明确的负责人和被授权的决策权。理由一旦要落到证据上,许多看似坚固的乐观就会露出空隙。


让同类案例开口

项目案例卡片被筛选成参照类的证据墙

许岚没有立刻在搜索框里输入“培训平台平均多久上线”。那样得到的数字即使再整齐,也未必回答她的问题。她先列出要预测的结果:从立项到首批门店稳定使用所需的自然周数,以及为此新增的实际工作量。然后,她请项目运营找出过去两年已经结束的项目记录。

筛选时,她不问“哪些项目最像我们”,而是连续问四件事:交付物是否相近?项目所处的阶段是否相近?外部依赖是否相近?成功标准是否相近?

于是,一次纯粹的课程录入项目被排除了,因为它没有账户、权限和门店协同;一个大型全公司数字化项目也被放在旁边,因为它的治理层级远高于当前项目;保留的是那些同样需要客户数据、内容迁移、一线试用和正式交接的中型上线项目。它们未必来自同一个行业,但都要跨越相近的“最后一公里”。

这组被选中的过往案例,叫作参照类。采用参照类进行预测,就是用外部视角。具体做法包括:

  1. 不是只依据当前计划,而是根据类似项目的历史结果来预测。
  2. 不认为“过去会原样复制”,而是更克制地:
  • 先承认:你并非从零开始面对不确定性,类似的工作已经留下了结果分布。
  • 再要求:拿出证据,说明为什么当前项目可以偏离这个分布。

请留意“分布”这个词。许岚不应该问参照类里有没有一个项目恰好六周完成。总能找到一个很快的案例,也总能找到一个极慢的案例。她更该看:通常落在哪个区间;较顺利时会到哪里;遇到常见摩擦时又会拖到哪里。平均值有时会被极端案例拉动,中位数则更接近一个典型项目;如果承诺不能轻易失约,较保守的分位位置往往比“平均水平”更有用。

在教学案例里,许岚整理出十几个可比项目。最短的在九周内完成,但那是客户已使用同一套账号体系、课程无需改写、门店数量很少的情况;大多数项目落在三到五个月;还有几项因内容反复确认或门店推广受阻拖得更久。这个表没有告诉她“当前项目一定需要四个月”,但足以让她重新审查“六周大概率够用”的判断;若流程机制确实有所改变,仍须单独验证。

许岚第一次感到不舒服。不是因为数据否定了她的能力,而是因为数据迫使她把“我们会很顺”从默认前提变成待证明的假设。好的外部视角常常先让人不舒服:它把你从一个令人振奋的叙事里拉出来,让你看见自己在同类项目的结果分布中处于什么位置。


先把终点钉住

“预测要多久”这句话,表面上在问时间,实际上还藏着一个更难的问题:什么才算结束?许岚最初说的“上线”,指的是系统可被发布;客户听到的“上线”,指的是门店新人已经能顺利完成培训;门店主管理解的“上线”,则是自己不用每天手工催人、也不会被错误数据拖住。三个人都以为在讨论同一件事,所以才会对同一个日期表示同意。

外部视角只有在预测对象明确时才有意义。你不应把“完成开发”的历史周期拿来预测“形成稳定使用”的周期,也不该用“签下合同”的案例来推断“收到回款”的时间。一个项目的不同终点,往往有不同的参照类和不同的关键风险。把它们混在一起,既会让预测显得精确,也会让责任在临近交付时突然变得模糊。

许岚把这个项目拆成了四个必须分别被说清的结果:

  1. 技术可用:用户可以进入系统,核心流程不出错。
  2. 业务可交接:课程、名单、权限和异常处理都有归属。
  3. 首批采用:目标门店里真实的新员工和主管完成了关键动作。
  4. 持续运行:出了问题有人响应,数据能被用于管理,而不是只在发布当天好看。

它们不是一串同义词,而是四种不同的承诺。

这个拆法立刻改变了她的会议。开发团队可以对第一种结果给出内部排期;项目团队必须用同类交付的记录校准第二种;运营负责人要用试点观察第三种;服务负责人则要评估第四种是否具备长期资源。以前大家争论“能不能按时上线”,现在他们开始讨论“哪一种上线必须在招聘潮前完成,哪一种可以通过试点延后确认”。

你可以用一个简单的句式让终点变得可检验:在什么对象、什么场景下,谁能完成什么动作,并由什么证据证明。比如,不写“平台顺利投入使用”,而写“首批选定门店的新员工能在排班内完成入职课程,主管能在当天看到缺课名单,项目组能从记录中抽查到准确状态”。这类表述不如口号漂亮,却能让参照类筛选、试点设计和责任分配有共同的落点。

一旦终点被钉住,你还会发现很多“周期问题”其实是范围问题。当前项目若只要求技术可用,六周也许仍有可能;若要求全量门店稳定使用,就需要面对采用和协作的基线。外部视角不是把所有目标都往后推,而是让你知道你究竟在为什么买单。


参照类不能乱选

参照类不是越大越好,也不是越像越好。选得太宽,把网站改版、企业系统、课程录入全塞在一起,样本很多,却把真正关键的摩擦冲淡了;选得太窄,只留下“和我们同一位客户、同一位负责人、同一种技术栈”的历史项目,又会因为案例太少而退回到单个故事。

选择参照类可以分两步。先放宽范围,看同类工作总体通常有多慢、多贵、多容易卡住。再缩小范围,看当前项目与这类工作的典型状态相比,在哪些地方确实更有利或更不利。前一步防止你被自己的故事带走,后一步防止你把别人的问题硬套到自己身上。

许岚最终没有只用一组数据。她建立了三层参照:

  1. 同类平台上线项目:说明跨系统交付的基本周期
  2. 同类门店推广项目:说明一线采用需要的时间
  3. 同一客户过往的协作项目:说明审批和数据交接的节奏

三层结果不必机械相加,它们是从三个不同角度提供的参考:

  • 若都显示某一段容易拖延,应视为真实风险
  • 若某一层与另两层明显冲突,则要查清自己究竟比较了什么

选择参照类时,最常见的误区是按照“听起来高级”的标签分类。比如都叫“人工智能项目”、都叫“数字化转型”,并不代表它们面对的是同一种不确定性。更有用的分类方式是围绕结果机制:是否需要多个部门协作,是否依赖外部审批,是否涉及真实用户改变习惯,需求是否可能在试用后调整,交付是否要求数据准确和持续运营。

如果你手里只有少量案例,也别为了显得科学而编出精确小数。可以诚实地用粗颗粒度的描述:常见范围、较快条件、最容易拖延的环节;同时向外扩展参照类,并标注每组相似与不相似之处。外部视角的力量不在于假装全知,而在于让不确定性以可讨论的形式进入会议。


把基线调到眼前

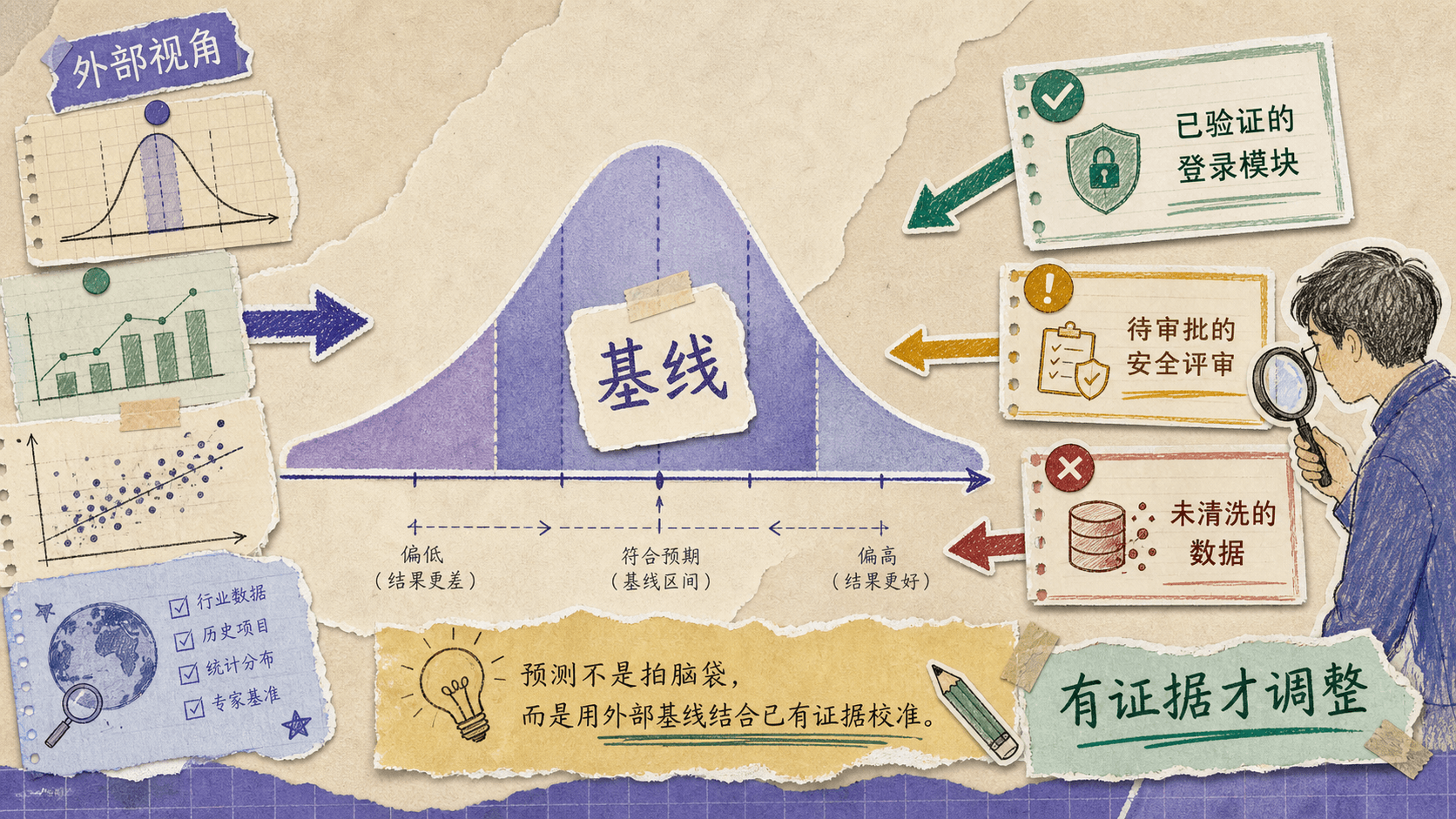

基线结果与当前项目证据共同校准预测

有了参照类,许岚仍然不能把中位数直接贴到项目看板上。那样会从“迷信自己的特殊性”滑向“迷信别人的平均”。外部视角的核心动作是先用基线起步,再用证据调整。

她先把参照类的典型周期作为默认预测,再逐项检查当前项目:现成登录模块是实在优势,因为它已经在线上环境跑过;客户安全评审是实在不利,因为尚未开始且排期不由团队控制;课程负责人承诺“两天确认”不算优势,因为没有可验证的决策机制;团队曾合作过,则是轻度优势,但不能自动抵消新的门店推广工作。

这一步可以理解为“向基线回缩”。当你对一个具体项目的判断证据不够强时,不要让它离同类项目的典型结果太远;只有当证据可靠、可复现、并且真的改变了结果机制时,才允许更大幅度地偏离。这种做法是预测收缩,可利用不完全相关所带来的回归均值现象,但两者不是同一个概念。它不是说所有项目都会变得平庸,而是提醒你:你对“我们必定特别快”这类强结论的信心,通常超过了证据能支持的程度。

许岚没有只给出一个日期,而是提供了三种时间语言:

  • 最快路径:在所有既有条件都按计划成立时可达的最短工期;帮助团队识别哪些环节还有压缩可能。
  • 基线预测:根据同类项目的典型表现得出的工作预期;便于配置人手和预算资源。
  • 承诺日期:为保障客户运营不受影响而设定的承诺时间;方便客户安排培训和门店推进节奏。

这三种时间语言分别服务于不同目的。若简单合成一句“肯定能赶上”,反而容易让项目从一开始就失去信用。

你也可以把调整理由做成一张短表,而不是写成长篇辩护:

影响因素对基线的方向能否核验处理方式
复用过的登录模块缩短能,已有运行记录适度下调技术接入时间
客户数据尚未清洗拉长能,抽样即可检查保留数据治理缓冲
主管愿意推广不确定暂不能,缺少具体安排不计入缩短理由
门店已有固定培训时段缩短能,查看排班与通知下调试点启动风险

这张表的价值不在于把判断变成算术题,而在于迫使每一项“我觉得”接受同一种追问:它到底改变了什么?证据在哪里?如果证据失效,预测会回到哪里?


缓冲也要有来处

很多人在看到基线比预期慢时,会在原计划末尾随手加上一段“缓冲”。但这样做的问题是:没有明确来源的缓冲,容易被提前消耗或变成心理安慰,真正风险到来时既无法保护关键节点,也无法明确责任。

常见的错误做法包括:

  • 启动时被消耗:缓冲被用来塞进更多需求
  • 到期时变心理安慰:被误以为“其实还有时间”
  • 失去作用:未保护关键流程或明确责任人

许岚采用了更有效的方法:将缓冲和具体风险精准对应,每一段缓冲都清楚标明触发条件、负责人和升级流程,也允许有依据的集中缓冲,而不是无依据地统一加时。

许岚团队分配缓冲的示例:

风险节点缓冲位置触发条件负责人用尽后行动
安全评审审批节点后客户排期未定客户信息部门升级协商沟通
名单清洗返工试点前真实数据暴露问题数据团队调整试点安排
课程内容变更冻结点前需求波动/新增变更需求培训负责人重新评估影响

这样做的关键点可以总结为:

  1. 根据历史参照,识别常见风险节点
  2. 按风险依赖决定节点缓冲或集中缓冲,避免重复累计
  3. 明确每段缓冲的触发条件、责任人和处理流程
  4. 缓冲安排公开透明,形成团队与客户共识

请注意,如果参照案例显示风险多发于某个流程,不要仅仅后延最末日期,而是追溯根因、提前干预。例如:验收口径不清、用户试用延迟、关键任务无人负责等,应将缓冲前置到相应节点,促使团队主动应对。

透明的缓冲可以帮助客户提前安排资源,使团队能够有效协作并预防风险,也让风险共识真正转化为具体的行动措施。相反,如果缓冲被隐藏,往往会被动地被消耗,导致管理出现空白,甚至在项目的最后阶段引发互相指责。


证据也会被挑选

外部视角并不是只要多看数据就自动成立。人很擅长挑选支持自己结论的案例。许岚的销售同事很快找来三个“快速上线”的成功故事,试图证明暑假结束前完全可行。它们确实都是真事,却都有一个共同点:这些项目被选中,是因为结果鼓舞人心。

只看成功案例,会让你误把幸存者的路径当作普遍路径。你只会看见他们最后如何冲刺,却看不见那些同样努力、但因为客户预算冻结、关键员工离开或推广没有发生而停在半途的项目。失败常常不整齐,也不爱被写进案例库,因此外部视角需要主动去找“没交付”“延期后缩范围”“交付后没有被用起来”的记录。

更棘手的是,有些乐观估计并非纯粹的认知错误。报价时把周期说短,可能更容易赢得项目;立项时把收益说高,可能更容易获得资源;负责人即使知道数字偏乐观,也可能害怕先说现实的人被贴上“不支持业务”的标签。这时问题不只是你看错了,而是组织奖励了好听的预测。

因此,先要区分两种情况:

  1. 诚实的乐观

    • 表现:大家真的相信计划会顺利,只是忽略了基线。
    • 处理方法:可以通过参照类、独立复核和复盘逐渐校正。
  2. 策略性低估

    • 表现:说话的人其实知道风险存在,但有动机让数字看起来更好。
    • 处理方法:不能只靠培训解决,必须改变流程和责任,包括:谁提出预测,谁对交付口径负责;哪些假设必须公开;超出范围时如何重新批准;事后是检讨个人,还是检讨当初的信息和激励。

许岚没有让销售同事“不要乐观”,而是请他把那三个快项目和三个慢项目放在同一页,并逐项标注差异。讨论从“你太保守”变成了“这些快速案例的客户是否已经完成账号整合?当前客户是否具备同样条件?”当争论从立场回到条件,团队才有机会合作。


决策别只盯日期

外部视角常被误解成“把工期拉长”,于是它一进会议室就被当作效率的敌人。其实它最有价值的地方,是帮你把一个模糊的二元问题拆开:不是“做或不做”,而是“在什么条件下做、做到什么范围、用什么代价做”。

许岚根据外部基线没有简单地宣布延期。她把项目改成两段。先用较小范围做首批门店试点:只接入一部分课程和一组岗位,但把账号、学习记录、主管审核和反馈闭环走完。试点的目标不是向客户展示最完整的页面,而是尽早验证最容易吞掉周期的两件事——数据是否正确进入系统,主管是否真会使用审核环节。等这两件事有了证据,再决定全量推广的节奏。

这就是外部视角在决策上的主要用途:它把“未来会不会顺利”的争论,转换成“我们现在能花多小的代价去获取关键信息”。

参照类发现的主要变量对应的决策重点推荐应对方式
一线采用是最大变量是否把资源都用在前端细节优先验证一线采用,减少前端纠结
审批等待决定总周期何时预约审批窗口尽早预约审批,不要开发结束后才推进
内容确认常常反复是否设置内容冻结点和变更流程明确设置冻结点和变更代价

通过上方信息我们可以分析出关键问题在哪里,应该怎样提前应对,把不确定性拆解成可行动的细节。

你还可以为每项重大决定准备两张卡。第一张写内部理由:当前团队看到了什么机会、拥有什么能力、计划如何实现。第二张写外部基线:同类项目通常怎样结束、什么因素最容易让结果偏离、当前项目有什么可验证的例外。两张卡必须同时出现在决策会上。只有第一张,会议会被愿景推动;只有第二张,会议可能被惯性困住。把它们并列,才有可能既看见机会,也看见代价。


例外要拿证据换

你也许会问:如果项目真的前所未有,哪来的参照类?答案不是放弃外部视角,而是把“新”拆开。一个看起来全新的项目,常常由一些并不新的模块组成:技术接入、内容生产、审批、采购、用户教育、运维交接。整体没有历史样本,不代表每一段都没有。

许岚的客户后来提出要加入智能问答功能。它确实比过去项目新,但她没有因此把所有预测归零。她分别参考了知识库整理、权限控制、试点反馈和一线培训等已发生过的工作;对真正新的模型效果部分,则单独设为探索性工作,不把“可能有效”写成既定交付。这样,创新仍然可以推进,只是不再借“独特”逃避估计。

要从基线中大幅偏离,可以,但应当满足三个条件:

  1. 差异直接改变结果机制,而不只是让人感觉更有信心。
  2. 差异已有独立证据,而不是项目团队自己的愿望。
  3. 即使这个差异不成立,你也知道如何收缩范围或改变路径。

比如“客户高层支持”本身不是充分证据;若它已经转化为固定的跨部门决策会、明确的责任人和预留的门店培训时段,它才开始改变项目的实际摩擦。

你可以把每一个例外看成一项需要证据支持的主张。没有证据,就让预测靠近基线;证据越强,允许调整得越多;一旦证据变化,预测也应同步变化。这样做会让人感觉少了一点豪情,却能避免团队把命运交给一句“相信我们”。


把校准变成动作

团队把预测、试点和复盘连成行动看板

外部视角最容易停留在一场很精彩的复盘会里,之后不了了之。大家看完数据,点头说“以后要更客观”,下周又按旧习惯报出一个单点日期。要让它留在日常工作中,许岚为团队增加了几个轻量但具体的动作。

在任何承诺日期之前,项目负责人都要写出结果口径、参照类来源、基线区间和偏离理由。内容不求长,但不能缺。评审人不负责拍脑袋给一个“更合理”的数字,而是专门挑战参照类是否选错、例外是否有证据、成功口径是否偷偷变窄。

外部视角同样需要衡量投入产出。可以这样区分:

  • 像“买一杯咖啡”这类可逆、小成本的决定,不需要专门建立完整的参照类。
  • 但对于以下这类重要决策,值得花时间参照历史记录、核实基线:
    1. 会锁定多人时间的规划或排期
    2. 涉及客户正式承诺的事项
    3. 需要大额预算的投入

一个实用的判断界线是:如果判断失误会导致难以逆转的代价,那就在承诺前,将预测过程和承诺结果分开,并让不参与执行的人也能了解你的基线与例外。

这样做并不会拖慢决策,反而能让团队把精力集中到那些最易带来长远影响的节点,避免在不可逆决策后才事后用加班补救起初忽略的关键问题。

项目进行中,预测不是一经批准就锁死。每到关键节点,团队都重新问:最初支撑我们偏离基线的条件还在吗?数据清洗是否比预想慢?首批用户真的开始使用了吗?若某一项关键证据倒下,就把预计结果向基线拉回,并同步调整范围、资源或沟通。更新预测不是承认失败,而是承认你现在比立项时知道得更多。

项目结束后,最值得保存的不是漂亮的汇报页,而是可复用的结果记录:当初预测什么,实际结果是什么,口径有没有变化,偏差发生在哪个环节,哪些条件真的带来了优势。久而久之,这些记录会成为你团队自己的参照类。外部视角不再是从外面借来的冷冰冰数据,而是组织记忆的一部分。

许岚在首批门店试点后发现,最大的障碍不是开发速度,而是主管没有固定时间审核学习记录。因为试点很小,这个发现来得足够早。团队没有把它解释成“用户不配合”,而是调整了流程:把审核动作嵌进门店例会,给主管提供异常名单,而不是要求他们自己翻看所有学习数据。后来全量推广依然花了比最初预想更多的时间,但客户没有在最后一刻被突然告知延期;更重要的是,平台上线后真的被用起来了。


回到你的计划

下次有人问你“多久能做完”,你仍然可以先在脑中听见那个迅速、干脆、充满掌控感的答案。直觉的速度很宝贵,它让你能开始行动、看见路径、组织资源。只是别让它独自签字。

请把你的计划拿到项目外面去看一眼:谁曾做过相似的事?他们真正到达终点花了什么代价?你的不同之处是已被验证的条件,还是希望它会成立的故事?如果基线比你的直觉慢得多,别急着为日期辩护,先找出能用小成本验证的关键环节。

理性不是压低所有期待,也不是让历史替你决定未来。它是在你最想相信自己会是例外的时候,仍愿意把例外放到证据面前。这样,你交给别人和交给自己的,就不再只是一个好听的日期,而是一份经得起现实推敲的承诺。
