项目管理

一栋写字楼的建造、一款手机应用的上线、一次工厂的整体搬迁——这些工作都有一个共同点:它们不是日复一日的重复操作,而是有明确目标、固定期限、一次性完成的任务。这类任务统称为项目。如何让一个项目按时、在预算内、高质量地完成,是项目管理要解决的核心问题。

本章从项目的基本概念出发,依次介绍五个项目管理过程组、工作分解结构(WBS)、甘特图以及关键路径法(CPM)和风险管理,帮助读者建立清晰的项目规划与控制思路。


什么是项目

日常的企业运营,比如工厂每天的生产排班、餐厅每日的备料备货,属于持续循环的常规活动。项目则不同——它有开始,也有结束,有独特的目标,有预定的资源限制。

项目管理中有一个经典的"三角约束"(Triple Constraint),描述了任何项目都必须同时面对的三个限制条件:

约束维度含义说明
范围(Scope)项目需要完成哪些工作、最终交付什么成果
时间(Time)项目必须在何时完成,工期有多长
成本(Cost)项目可以动用多少预算与资源

三者之间相互牵制:想要缩短工期,通常需要增加人手,成本随之上升;想要削减成本,可能不得不缩小项目范围。项目经理的核心职责之一,就是在这三者之间寻求平衡,在约束条件下尽可能达成目标。

以下几个例子可以帮助区分项目与日常运营:

项目的最终交付物可以是一个产品(如一栋建筑)、一项服务(如员工培训课程)或者一个结果(如完成企业并购)。无论形式如何,项目的本质特征始终是:一次性、有明确目标、有明确的时间与资源边界。

项目管理的五个过程组

项目管理不是一个单一的动作,而是由一系列有序的管理活动组成的完整体系。国际上广泛采用的项目管理知识体系(PMBOK)将项目管理归纳为五个过程组,它们按时间顺序依次推进:

这五个过程组并非完全线性推进——在"执行"阶段发现问题时,团队往往需要回到"规划"阶段重新调整方案,再次进入执行。整个过程是动态的,而非一条只能向前走的单行道。

以一个"企业新官方网站上线"项目为例,五个过程组的实际情形如下:

启动:公司决策层确定改版官网,明确目标(3个月内完成,预算50万元),正式任命项目经理,发布项目授权书。

规划:项目经理与团队讨论需要完成的功能模块(首页、产品介绍页、案例展示、联系我们),估算每个模块的开发时间,排出整体进度表,明确各阶段负责人。

执行:UI设计师出交互原型与视觉稿,前端工程师进行页面开发,内容团队撰写文案,各方按照计划分头推进。

监控:项目经理每周检查进度与支出,发现"产品介绍页"因需求变更延误一周,立即协调设计师加班补救,并向管理层提交变更报告。

收尾:网站正式上线,客户验收通过,团队召开复盘会,总结此次合作的经验教训,归档全部设计文件与代码文档。

五个过程组中,"规划"往往是最容易被低估的阶段。很多团队急于进入执行,觉得规划是在"浪费时间"。但项目管理中有一条经验:在规划阶段修改一个错误的成本,远远低于在执行阶段发现同样的问题时所需要付出的代价。越到项目后期,变更的代价越高——这是项目管理实践中反复被证明的规律。

阶段发现并纠正错误的相对成本
需求与规划阶段1倍(基准)
设计阶段约5倍
开发与执行阶段约10倍
测试阶段约20倍
上线后约100倍或更高

这个规律在软件开发、建筑施工和产品研发等领域都有大量实证支持,充分说明了前期规划投入的必要性。


工作分解结构(WBS)

规划项目时,面对一个庞大的目标,最常见的困境是"不知道从哪里开始"。工作分解结构(Work Breakdown Structure,WBS)就是解决这个问题的工具。

WBS的思路很直接:把项目的最终目标,一层一层地拆分成越来越小的可执行任务,直到每项任务都具体到可以分配给某个人、可以估算完成时间为止。

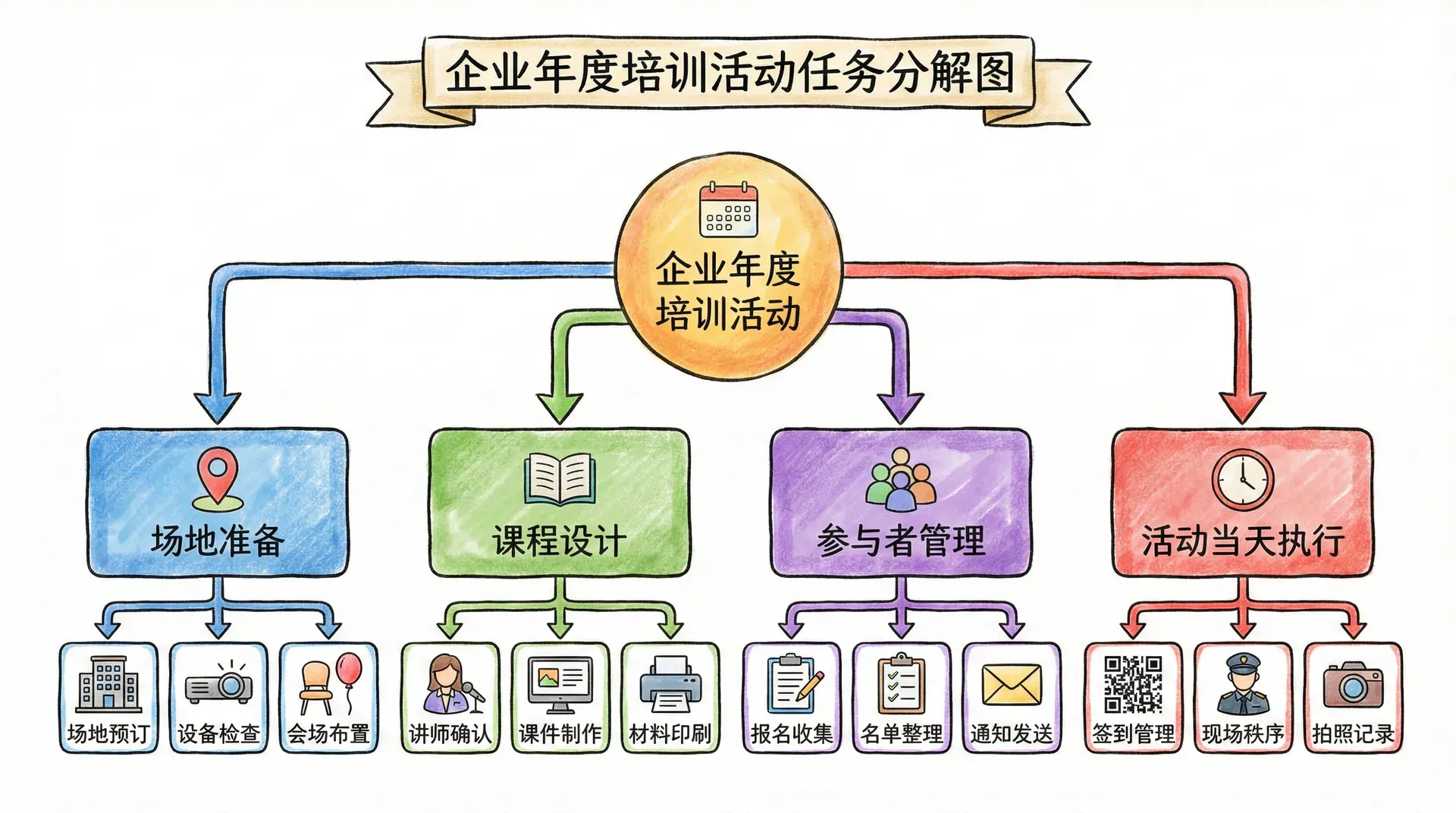

以"举办一场企业年度培训活动"为例,WBS的结构可以这样展开:


WBS将一个模糊的大目标变成了一系列清晰的小任务。每个最底层的任务(称为"工作包",Work Package)都应满足三个条件:有明确的责任人、有可估算的工期、有可检验的完成标准。

构建WBS时有一条关键的100%规则:每一层级的分解必须完整覆盖上一层级的全部工作内容,既不能遗漏,也不应包含范围之外的任务。这样才能确保整个项目没有工作被忽视,也不会白费力气在边界之外的事情上。

WBS是规划工作内容的工具,它描述的是"要做什么",而不是"何时做"。安排任务的时间顺序和依赖关系,需要借助甘特图或关键路径法——这是后续两节的内容。

甘特图:可视化项目进度

甘特图(Gantt Chart)由美国工程师亨利·甘特在20世纪初发明,是目前最被广泛使用的项目进度可视化工具。它以时间为横轴,以任务为纵轴,用横条的长度直观表示每项任务的工期与起止时间。

以一个"手机App开发"项目为例(共8周),其甘特图可以表示如下:

任务第1周第2周第3周第4周第5周第6周第7周第8周
需求分析████████
UI设计████████
前端开发████████
后端开发████████████████
测试与修复████████
上线发布████

从这张图可以直观看出几点信息:UI设计与后端开发在第3、4周同步进行,节省了整体工期;前端开发需要等待UI设计完成才能启动;测试工作必须等前端与后端都完成后方可开始,安排在第7周。

甘特图的三大优势是清晰、直观、易于跨部门沟通——无论是项目团队成员、管理层还是客户,都能在几秒钟内看懂整体计划。它的局限性在于:当任务之间存在复杂的依赖关系时,甘特图难以完整体现这些逻辑联系。这时就需要用到下一节介绍的关键路径法。

在实际工作中,甘特图还常常被用来追踪进度——在横条上标注"实际完成进度"与"计划进度"的差距,让项目经理一眼看出哪些任务超前、哪些任务滞后。下表是同一个App项目在第5周末的进度检查情况:

发现后端开发落后后,项目经理可以立刻评估这3天的滞后是否会影响测试阶段的启动,进而决定是否需要临时增派人手或调整其他任务的优先级。


网络图与关键路径法(CPM)

关键路径法(Critical Path Method,CPM)是一种通过分析任务之间的依赖关系,找出项目最短完成时间的方法,由美国杜邦公司在20世纪50年代开发,至今仍是建筑工程、IT项目和制造业广泛使用的进度分析工具。

基本概念

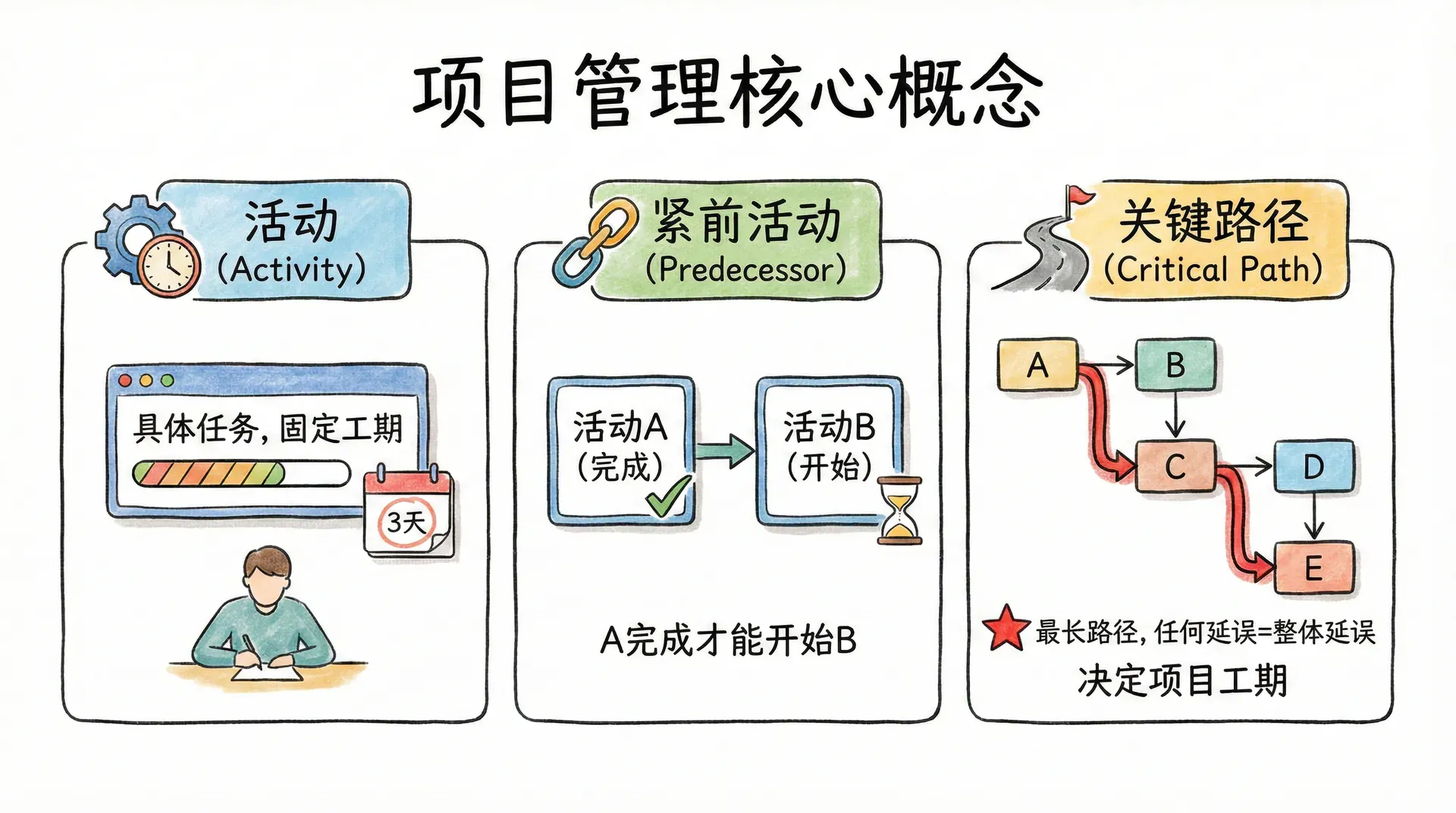

在计算之前,先理解三个核心概念:


计算示例

某公司计划举办一场大型新产品发布会,项目包含以下6项活动:

活动工作内容紧前活动工期(天)
A确定活动整体方案—2
B预订活动场地A5
C设计制作邀请函A3
D准备展示设备与舞台B4
E联系嘉宾并逐一确认出席C7
F彩排与活动正式执行D、E2

根据依赖关系,可以梳理出两条从头到尾的路径:

路径一:A → B → D → F,总工期 = (2 + 5 + 4 + 2 = 13) 天

路径二:A → C → E → F,总工期 = (2 + 3 + 7 + 2 = 14) 天

由于路径二的工期更长(14天 > 13天),A → C → E → F 即为关键路径,整个项目的最短完成时间为 14天。

关键路径上的活动没有任何"浮动时间"(Float),一旦任何一项活动拖延,项目交付日期就会顺延。相比之下,路径一拥有 (14 - 13 = 1) 天的浮动空间,也就是说,活动B或D可以延误最多1天而不影响最终期限。

活动浮动时间(Total Float)的计算公式为:

TF=LS−ES=LF−EFTF = LS - ES = LF - EF

其中 (ES)(最早开始时间)、(EF)(最早完成时间)通过从左向右的"正向扫描"得出;(LS)(最晚开始时间)、(LF)(最晚完成时间)通过从右向左的"逆向扫描"得出。(TF = 0) 的活动,就是关键路径上的活动。

对上述发布会案例做完整的时间参数计算,结果如下(以天为单位,项目第0天开始):

活动工期ESEFLSLF浮动时间(TF)是否关键
A202020是
B527381否
C325250是
D47118121否
E75125120是
F2121412140是

从表中可以清楚看到:活动A、C、E、F的浮动时间均为0,构成关键路径;活动B和D各有1天浮动时间,属于非关键活动,在不超过1天的范围内延误不会影响项目整体工期。

关键路径法的真正价值不只是算出最短工期,更重要的是告诉项目经理"应该把精力盯在哪里"。关键路径上的活动需要重点监控,非关键路径上的活动则有一定弹性,可以根据资源情况灵活调配。

项目风险识别与应对

任何项目都不会完全按计划进行。供应商延迟交货、关键人员突然离职、技术方案遇到瓶颈——这些都是项目风险。风险管理的目标不是消灭所有风险,而是提前识别、评估,并准备好应对方案,将不确定性对项目的冲击降到最低。

风险评估矩阵

评估风险通常从两个维度入手:发生概率(有多大可能出现)与影响程度(一旦发生后果有多严重)。两者组合形成风险矩阵:

影响程度 \ 发生概率低(不太可能)中(有可能)高(很可能)
高(影响很大)中等风险高风险极高风险
中(影响一般)低风险中等风险高风险
低(影响较小)极低风险低风险中等风险

位于矩阵右上角的风险(高概率 + 高影响)是优先处理的对象;左下角的风险(低概率 + 低影响)通常可以接受或仅做监控,不需要投入过多资源。

四种应对策略

面对已识别的风险,项目团队通常有四种处理方式:

策略含义适用场景
规避(Avoid)调整计划,彻底消除产生风险的条件风险影响极大,无法承受
转移(Transfer)将风险转嫁给第三方,如购买工程保险、外包高风险环节有专业方可以更好地承担该风险
减轻(Mitigate)采取行动降低风险发生概率或减轻后果大多数中等程度风险
接受(Accept)不采取额外行动,风险发生后再处理风险较小,或应对成本过高

以一个软件开发项目为例,"核心工程师在项目中途离职"这一风险,发生概率中等、影响程度高,属于高风险。常见的减轻措施包括:推行代码与技术文档规范化管理,确保所有关键技术方案都有完整书面记录,降低对单一关键人员的过度依赖。

以下是一个电商平台"双十一大促系统升级"项目的风险识别清单,展示了如何将多种风险逐一分类并制定应对策略:

通过这样的清单,项目团队可以在项目启动阶段就把主要风险摊在桌面上讨论,而不是等到问题真正爆发时才手忙脚乱地应对。


案例:港珠澳大桥的项目管理实践

港珠澳大桥全长55公里,横跨珠江口,连接香港、珠海、澳门三地,是迄今全球最长的跨海大桥,也是中国交通建设史上综合难度最高的工程项目之一。2009年正式开工,历经9年建设,2018年10月正式通车。

项目基本规模

指标数据
桥隧总长55公里
总投资规模约1269亿元人民币
建设周期9年(2009年至2018年)
高峰期参建人员超过1.4万人
海底沉管隧道长度6.7公里(全球最长公路沉管隧道之一)

WBS的应用

大桥建设按地理位置与结构类型分解为三大板块:香港接线工程、主体工程(包含桥梁与海底隧道)以及珠海和澳门接线工程。主体工程进一步细分为:桥墩制造与安装、海底沉管隧道施工、人工岛建造等多个子工程。每项子工程都设有独立的技术团队、进度计划和质量验收标准,彼此之间的接口关系在WBS中清晰界定。

关键路径的管控

海底沉管隧道是整个工程中技术难度最高、施工周期最长的任务,是项目关键路径上的核心节点。隧道由33节预制沉管在水下逐一对接完成,每节沉管重约8万吨,安装精度要求达到毫米级别。为确保关键路径不延误,项目团队专门在陆地建设了沉管预制工厂,提前制造沉管并完成各项检测,将现场安装的等待时间压缩到最低。

风险管理的体现

珠江口海域气候复杂,台风季节频繁,是工程最主要的自然风险来源。项目团队建立了专项气象预警系统,规定台风来临前48小时强制启动应急预案,将海上施工设备固定或撤离、将施工人员转移至安全区域,最大限度减少了极端天气对工期的冲击。

港珠澳大桥的建设,将工作分解结构、关键路径管控与系统性风险管理综合运用在一个极端复杂的工程场景中,充分体现了项目管理方法论在实践中的价值。

项目管理没有万能公式,但WBS、甘特图、关键路径法和风险矩阵这四个工具,共同构成了一套从"明确要做什么"到"排好怎么做"再到"管好做的过程"的完整思维框架,适用于从课程作业到国家级基建的各类项目场景。

总结

本篇内容通过实际案例和工具方法的讲解,从任务分解、进度安排、重点控制到风险防范,展示了一套系统高效的项目推进思路。这不仅有助于提升团队协作和计划执行的有序性,也为应对不可预见挑战提供了有效手段。无论项目规模大小,只要善用这些方法论,都能在有限资源下最大化成果,实现目标的可控达成和整体工作的持续优化。
