建筑节能改造与保温技术


既有建筑改造面对的是一栋已经使用、已经老化、也已经形成利益关系的真实建筑。能耗高可能来自围护传热,也可能来自漏风、设备低效、控制不当或使用变化;室内不舒适还可能与潮湿、噪声和空气质量有关。因此,改造不能从“先贴多厚保温板”开始,而要先诊断问题和边界。

外墙外保温、内保温和空腔填充都可能成为方案,但没有一种路线对所有建筑都最优。立面保护、消防、结构、受潮、住户安置、脚手条件和维护能力会改变选择。本章按“调查—诊断—方案—节点—施工—验证”的顺序,把保温材料放回完整系统中讨论。


既有建筑节能改造的必要性

北方供暖建筑通常重视冬季传热和渗风,夏热地区则可能更关注遮阳、制冷和除湿。外墙占总负荷的比例随窗墙比、屋面、体形、气密、设备和使用而变化;既有墙体的U值也应通过资料、调查、计算或测试确定。现行要求还与地点、建筑类型和改造深度有关,不能用一个全国统一限值判断所有旧建筑。

节能改造可能同时改善舒适、安全和耐久,也可能因处理不当引发结露、火灾蔓延、渗漏或室内空气问题。目标和风险都应在方案阶段明确,并在改造后用数据验证。

从全国的经验来看,既有建筑节能改造面临多重挑战,主要可归为技术、经济与管理三类:

  1. 技术复杂性:需要针对气候、原构造、病害、消防和使用状态制定改造方案;
  2. 经济性与碳影响:既要比较运行节省,也要计入材料、维护、更换和施工扰动;
  3. 组织与实施:涉及产权、资金、住户沟通、施工窗口、质量责任和后续维护。

城市级改造案例可以帮助理解规模与组织方式,但面积、节能量和减排量都有统计年份与核算边界。用于项目决策时,应回到具体建筑:谁支付、谁受益、住户能否配合、施工期间怎样保证安全和基本使用、未来由谁维护。

围护优化是常见路线,但优先级要由诊断决定。窗缝漏风、屋面缺陷或供热控制失衡有时比外墙传热更急迫;历史立面、邻界条件或消防风险也可能使外保温不可行。应先形成热损失与风险清单,再决定外墙是否为首选。

下面的交互可作为改造前后指标的组织示意。真正比较时要统一面积、能源种类、室内条件与计量周期,并用度日数或更完整模型校正天气差异。


外墙保温技术体系

按保温层位置,常见的技术路线包括外保温、内保温和对原有空腔或夹层的改造。不同布置会影响热桥产生、墙体含湿、施工难度与对立面的干扰,但最终性能如何,主要取决于整个系统的完整性以及各关键节点的细致处理。

在对比不同方案时,至少应关注以下方面:

  • 原有墙体结构是否能够承载新增系统的重量;
  • 新增保温层和气密层能否实现连续、无缝衔接,形成有效屏障;
  • 水汽和雨水如何有效排出系统,避免积聚;
  • 火灾和烟气是否存在沿空腔扩散、加大风险的可能性;
  • 门窗、阳台、屋面的收口节点如何细致设计和规范施工;
  • 后续运营期间,系统是否便于检查、维护与更换。

上述因素共同决定了保温方案的可行性与长期表现。

外墙外保温

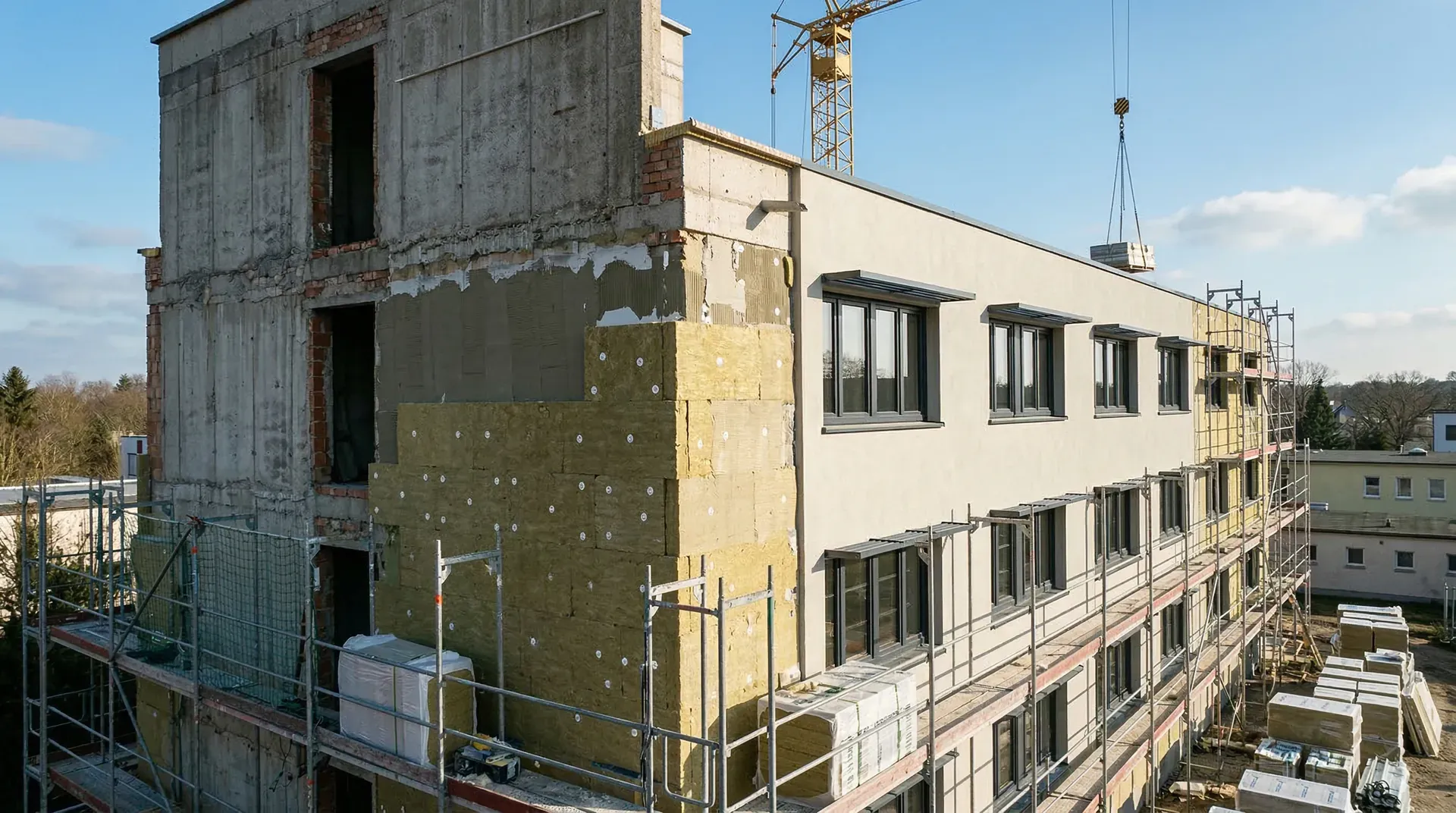

外墙外保温是将热工控制层设置在主体墙体的外侧,这样的布置往往更容易绕过楼板和梁柱等结构节点,不会占用室内空间,但也带来了高空施工、基层粘锚、风压影响、防火分隔、雨水排放以及立面审批等新的施工与管理任务。

采用外保温有助于提高保温层的连续性,从而减少部分结构热桥的产生,同时有助于减缓主体墙体的温度波动。至于能否真正提升结构的耐久性,则还需结合原有墙体的含水量与既有病害情况来综合判断。外墙外保温不会减少室内使用面积,一定程度上也可能改善冬季内表面温度、降低整体传热负荷。不过,保温效果的最终实现仍受到建筑的气密性、门窗质量、设备运行状况及实际使用方式等多重因素的共同影响。

在概念比较中,可以根据原墙各层和具体EPS产品的设计导热系数估算U值,再把锚栓、洞口与楼板节点纳入修正。厚度和材料名称不足以证明最终整墙性能,舒适改善还要通过内表面温度或使用反馈验证。

典型做法如下(以使用比例最高的EPS系统为例):

外保温是常见路线之一,尤其适合能够连续包覆且允许外立面施工的建筑。选用前仍要完成结构、消防、含湿、防水和基层调查。

外墙内保温

内保温方式对建筑外立面几乎无显著影响,可以灵活进行分户分步施工,对于既有建筑改造来说具有一定的便利性。然而,这种方式会牺牲部分室内空间,使得有效使用面积减少。此外,内保温系统在楼板、内墙和各种门窗、洞口等构造节点处容易出现连续性中断,从而形成复杂的热桥,降低保温整体效果。

需要注意的是,实施内保温后,原有外墙因隔热变差,冬季会更加寒冷,原本依靠外墙向内干燥的能力被弱化。这可能导致墙体层间出现冷凝和结露,增加了冻融损伤或木构件受潮、霉变等风险。方案设计时应系统开展湿热分析,妥善解决连续气密性与水汽扩散控制问题。同时,还需详细评估实施期间对住户的搬迁需求、后续室内装修的恢复难度以及对居住环境的临时影响,权衡各种利弊后审慎决策。

外墙夹心保温

既有空腔填充看似少动立面,但只适用于空腔连续、干燥、尺寸足够且连接件状态可靠的墙体。填充前要通过内窥、取样或试灌确认空腔和潮湿来源,并核查材料沉降、桥接雨水、堵塞排水和空腔防火风险。并非所有双层墙都适合灌注。

三种外墙保温体系对比如下:

比较项外墙外保温外墙内保温既有空腔填充
保温连续性通常较容易,但固定件和节点仍有热桥楼板、内墙与洞口处较难连续受空腔分隔、拉结件和填充完整性影响
水分风险要处理雨水、基层含湿与向外干燥要重点分析层间结露与原墙冻融要排除原有渗雨并保持必要排水
施工影响高空、天气、立面和居民安全占用室内并影响装修与居住调查和质量验证困难,开孔与修补
消防系统燃烧性能、空腔和洞口分隔室内饰面、穿透和材料产烟隐蔽空腔的火烟传播与封堵
成本按脚手、基层、节点和饰面询价按搬移、装修恢复和节点询价按调查、试灌、材料和验证询价

保温材料的选择与性能

保温材料在建筑节能系统中仅仅是一环,它们的性能只能在与基层、粘结和锚固结构、抹面层、饰面、接缝处理、防火分隔、排水措施及整体施工质量协同配合下,才能充分发挥作用。如果忽略了这些配套系统,即使材料选得再好,也难以保证绝热改造的整体效果和耐久性。

常用的EPS、XPS、聚氨酯、岩棉、玻璃棉、泡沫玻璃等各类保温材料,并没有绝对的优劣之分。每种材料都有其适用范围和局限性,例如耐湿、抗压、防火、施工便捷性及经济性等方面存在差异。选择时不能简单以导热系数高低排序,而应结合项目具体需求、当地气候和规范要求进行综合评估。

有机保温材料


材料常见机会选用前核查
EPS聚苯板轻质、易加工,成熟系统较多具体燃烧性能、尺寸稳定、吸水、粘锚与防火构造
XPS挤塑板抗压与耐湿条件下有应用优势表面粘结、热老化、燃烧性能和系统相容性
硬质聚氨酯可喷涂或制板,适合部分复杂几何厚度均匀、基层附着、发泡质量、燃烧与烟气性能

无机保温材料

岩棉板:属于矿物纤维材料,可提供保温和吸声性能,具体导热、抗拉、憎水、燃烧和耐久表现应查看产品声明与系统试验。材料的不燃属性不能单独证明整套外墙系统防火安全,固定、空腔、饰面、门窗洞口和施工缺陷都需要核查;“憎水”也不等于可长期浸水。

玻璃棉/泡沫玻璃:这两类材料属于无机纤维状或多孔结构绝热材料,分别具有如下特点:

玻璃棉

  • 质轻、可压缩,常用于轻质墙、吊顶和设备保温;
  • 导热、吸水、燃烧等级和粘结剂排放以具体产品为准;
  • 纤维填充是否连续、是否被压缩或受潮,会显著影响实际性能。

泡沫玻璃

  • 闭孔、抗湿和尺寸稳定是常见特点,适用于部分高湿或高耐久需求部位;
  • 板缝、脆性、基层平整和粘结方式会影响系统效果;
  • 是否适合耐火或声学目标,应根据具体构造与检验数据判断。

保温材料性能与经济性


比较指标数据来源为什么不能省略
设计导热系数与厚度具体产品资料、设计取值和热工计算决定热阻,但会受温湿状态与老化影响
燃烧与系统防火产品分级、系统试验和项目防火设计材料等级不能替代洞口、空腔和整体构造
吸水、透湿与干燥产品数据和湿热分析受潮会影响热工、粘结和耐久
强度与尺寸稳定检验数据、风荷载和节点设计决定粘锚、开裂和饰面安全
环境与健康产品环境声明、排放和施工防护资料便于比较隐含碳、施工暴露和处置
系统成本当地询价、脚手、节点、维护和更换材料单价只是总成本的一部分

综合考量

  • 耐久性:不要把“无机”或“有机”直接等同于寿命长短,应评估水分、温度、紫外、冻融、机械作用和可更换性;
  • 环境与安全:核查原料、发泡剂、挥发物、施工防护、燃烧与烟气性能,并按项目适用的现行防火要求完成系统设计;
  • 经济性:同时计入基层修复、脚手、节点、饰面、住户影响、维护和更换,不预设某一材料在所有建筑中性价比最高。

保温改造必须按项目所在地、建筑高度与用途、原有外墙和当前适用的防火要求设计。除了材料燃烧等级,还要核查系统构造、空腔分隔、洞口、固定方式、施工防火与后期维护。


外墙外保温系统设计

薄抹灰外保温系统通常包括基层、粘结与机械固定层、保温层、增强抹面层和装饰层等多个功能构造,每一层都有其特定作用和相容性要求,实际做法应依据经过检测和验证的系统方案进行。设计与选材时,应避免将不同体系或品牌的材料随意拼接,以防兼容性和安全风险。

此外,外墙的窗台、勒脚、女儿墙、变形缝、管线穿墙点、空调板和设备固定点等细部节点,均需根据系统特点进行专项深化和防护设计,切不可仅关注主体大面层次,忽视这些对整体性能有显著影响的薄弱部位。

设计原则与重点:

  • 采用相容并有系统依据的材料组合,明确基层条件、粘锚方式和饰面重量;
  • 在节点处连续追踪雨水、气密、保温和防火层,并为结构位移和施工公差留出空间;
  • 门窗周边要区分固定、保温填充、室内气密和室外防雨,排水路径不能被密封材料堵住;
  • 加强网尺寸、锚栓布置、胶黏和密封材料均应按设计、系统文件和现场条件确定。

外保温各层需要在强度、变形、透湿、吸水和粘结方面相容,但不存在“越向外越软、越透气”这一适用于所有体系的固定规律。应根据气候、墙体与系统试验确定层次。

节点与热工设计举例

保温厚度不能只按城市给出。可按下面顺序形成节点方案:

步骤输入输出
1. 调查原墙材料、厚度、含水、裂缝、饰面与粘结强度可保留、修复或拆除的范围
2. 确定目标现行要求、舒适、结露、防火与立面条件完整系统性能指标
3. 热工与湿热计算产品设计值、节点、室内外工况厚度、热桥和含湿风险
4. 节点协调门窗、勒脚、屋面、阳台、管线和防火可施工的详图与顺序
5. 样板验证现场基层、人员、材料和气候粘结、外观、雨水与检测方案

施工技术与质量控制


施工质量控制应围绕所选系统、设计文件和现场样板制定。下列流程说明每一步要解决的问题,具体数值和等待时间不能脱离系统供应商文件、项目设计与适用标准。

  1. 基层调查与处理

    • 清理污染和松动物,查明裂缝、渗水、盐析与空鼓原因后再修复;
    • 通过平整、强度、含水和拉拔等检查确认基层能否接受系统;
    • 先做现场样板,验证处理剂、胶黏剂与原墙相容。
  2. 保温层安装

    • 按排版和起步基准安装,控制板缝、错缝、平整与洞口位置;
    • 粘结方式、有效粘结面积、锚栓数量与锚入深度应由系统、基层、风荷载和设计确定;
    • 对边角和连接件等风吸力或应力集中的位置单独深化,并保留过程抽查证据。
  3. 增强抹面施工

    • 按系统规定的层次、厚度和时间嵌入增强网,避免网布贴在最外表面或直接落在保温板上;
    • 搭接、转角与洞口加强按详图实施,重点检查连续性和开裂风险。
  4. 饰面与收口

    • 饰面重量、吸水、透湿、颜色温升和变形能力应与系统相容;
    • 施工前按产品要求检查基层强度、平整、含水与养护状态,完成门窗、滴水和顶部收口。
  5. 成品保护与验收

    • 保护未充分固化的表面及易碰撞部位,记录天气和隐蔽工序;
    • 资料核查、现场抽检、拉拔或其他检验按项目方案执行;热像可筛查异常,淋水可核查特定节点,但都不能单独代表“全面合格”。

主要工序及质量控制点:

第 1 步

基层处理

  • 要求来源:设计文件、系统基层条件与现场样板
  • 关键点:病害原因、平整、强度与含水状态
  • 检查:外观、测量、拉拔或项目规定的方法

第 2 步

材料验收

  • 要求来源:设计、产品与系统技术文件
  • 关键点:型号批次、导热与力学性能、燃烧性能和相容性
  • 检查:资料追溯、现场抽检与见证要求

第 3 步

板材粘贴

  • 要求来源:经确认的系统做法和施工方案
  • 关键点:排版、有效粘结、板缝与洞口转角
  • 检查:过程揭检、测量、照片和抽样记录

第 4 步

锚栓布置

  • 要求来源:风荷载、基层、系统和锚栓设计
  • 关键点:类型、位置、数量、锚入和热桥影响
  • 检查:现场清点、深度核查、拉拔与隐蔽记录

第 5 步

抹面网格布

  • 要求来源:系统层次和节点详图
  • 关键点:网布位置、搭接、转角加强与抹面完整
  • 检查:过程观察、取样或项目规定的测量

第 6 步

饰面施工

  • 要求来源:饰面产品、系统与环境条件
  • 关键点:基层状态、色泽、收口、污染和开裂
  • 检查:外观、含水或其他规定的基层检查

温度、风、雨、太阳和养护条件应符合所选系统及材料施工要求。现场应持续记录环境;不满足条件时采取经确认的防护措施或暂停相应工序。


改造效果评估方法

改造完成后要分别评估围护质量、室内环境、实际能耗、经济性和使用反馈。施工验收回答“是否按设计完成”,运行评估回答“是否产生预期结果”,二者时间尺度和证据不同。

0:00/

评估方法说明:

  • 围护与舒适:用外观、节点检查、热像、气密或传热测试回答不同问题,同时记录室温、湿度和用户反馈;
  • 实际能耗:对比前后同口径账单或计量数据,并校正天气、入住率、使用时段、室内设定和设备变化;
  • 经济性:除静态回收期外,计入折现、能源价格情景、维护、更换和施工期间影响;
  • 环境与社会:明确排放因子与材料边界,同时记录住户投诉、霉变、噪声和可达性等非能耗结果。

节能率、回收期和系统寿命会因原建筑、方案、价格、气候与施工质量显著变化,不宜用一个“平均值”承诺项目结果。应在改造前建立基线,并在一个或多个代表性运行周期后复核。


总结

既有建筑节能改造不仅是一项细致的诊断工作,更考验项目的整体组织与协调能力。需要根据实际建筑的年代、结构、使用现状和历史问题,综合分析各类数据和用户反馈,识别影响能耗和舒适度的关键环节。仅有优良的材料并不能保证节能效果,只有材料与系统相容、节点细部连续、施工过程受控,以及改造后运行有据可查,才能转化为切实可见的节能与品质提升。

同时,保温措施必须与消防、防水、结构安全及室内健康等基本要求协同考虑,不能因节能而牺牲其他性能。真正有效的节能改造,是安全、耐久、健康和经济等多目标平衡下的系统工程。只有将多部门、多专业密切配合,才能形成可持续且透明可复核的改造成果。
